家づくりの記録

HOUSE M

宮崎市

2026完成予定

2026.8.7

いよいよ上棟が目前に迫った『HOUSE M』

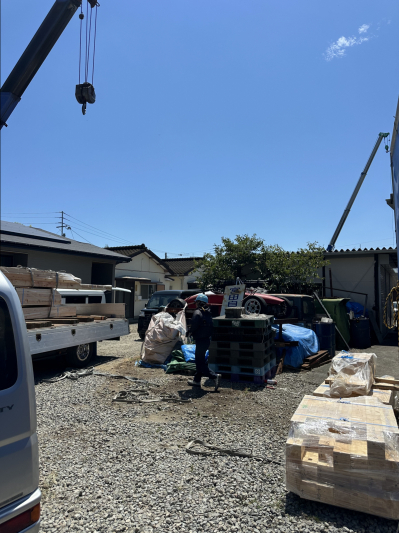

晴天の下、現地に構造材を搬入し

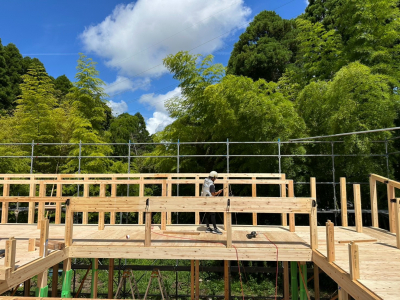

土台敷きを始めます。

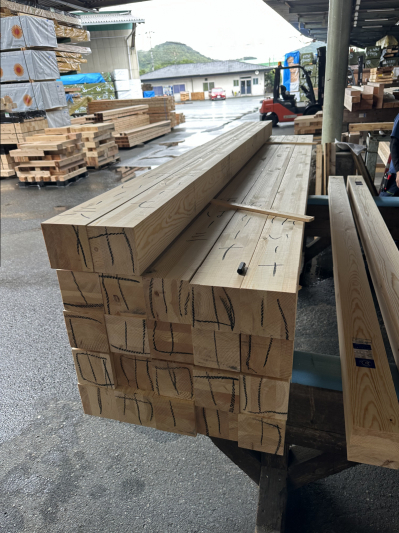

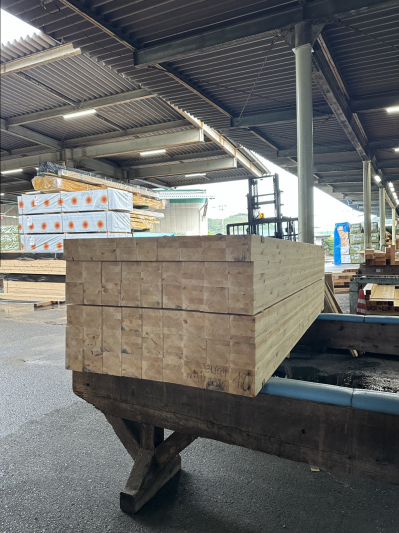

木材とは番付以来の再会です。
厳重に梱包され無事に届いて安心しました。

先ずはヒノキ土台を基礎の立上りに並べていきます。
木材の下には特殊なパッキンを敷いて基礎内の通気性を確保。
仮並べが終わるとアンカーボルトでしっかりと緊結します。

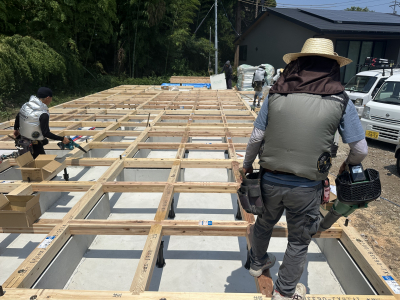

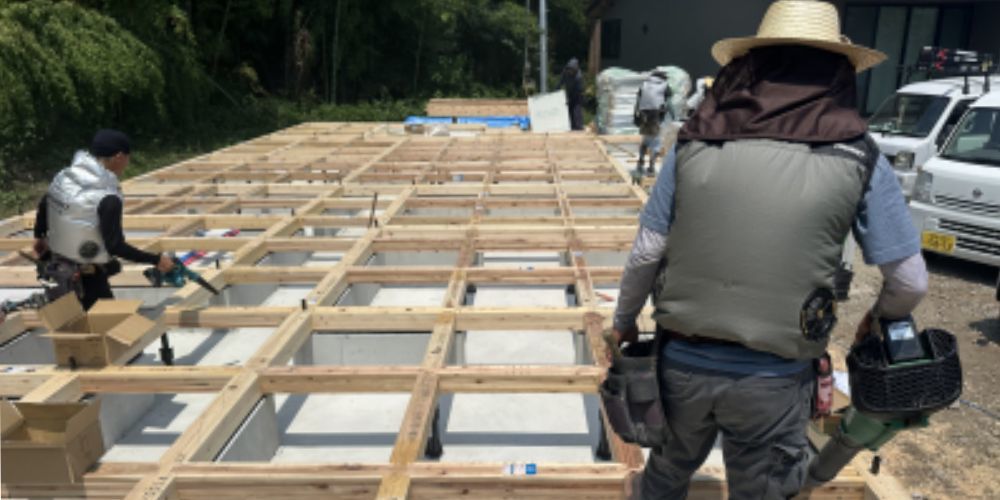

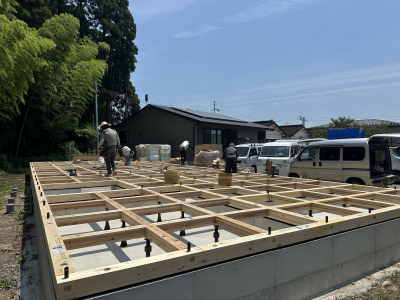

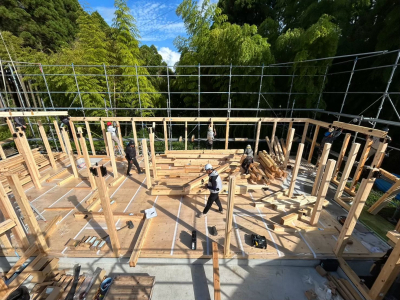

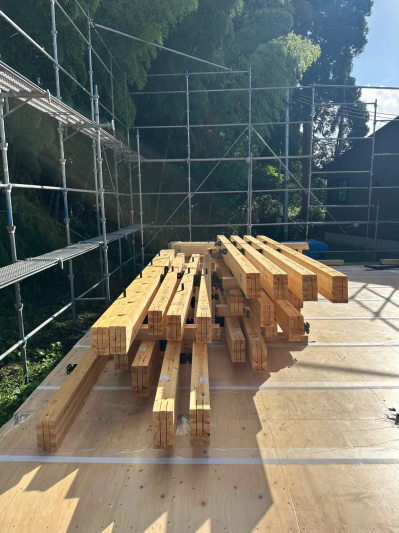

碁盤目状に土台と大引が設置されました。
釘や金物の締め忘れなど無いか確認します。

床を伏せる前に床下の清掃タイム。
見えなくなる場所でも綺麗にしておく事で
住み心地が更に良くなるでしょう。

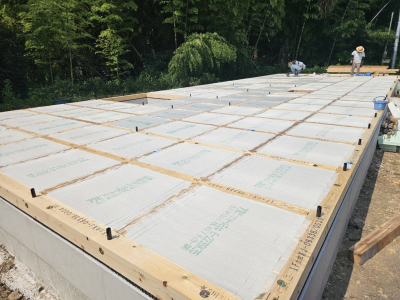

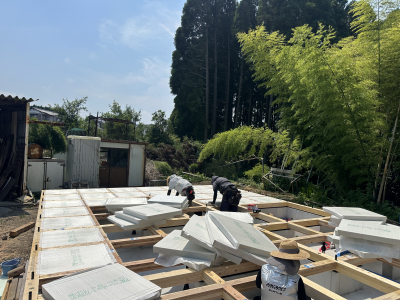

掃除が終わると断熱材を敷き詰めていきます。
床下との空気を遮断する為、隙間が出来ない様に丁寧に。

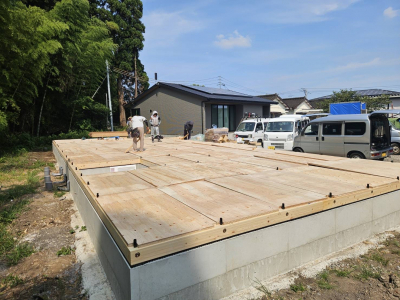

綺麗にフラットになりました。

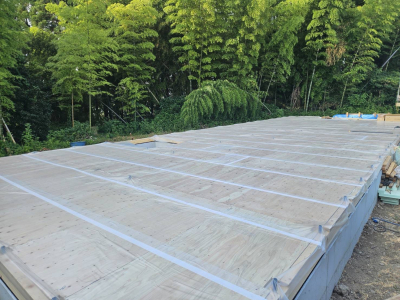

続いては構造用の床合板を貼ります。

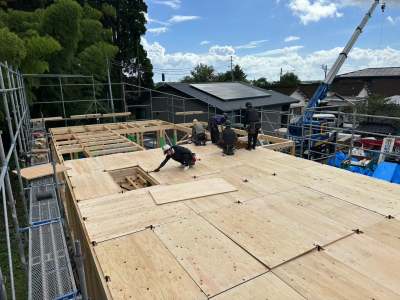

厚み約3㎝ある合板を並べ既定の釘とピッチで固定。
地震や台風で大きくかかる

水平方向の力にも耐えられるようになります。

汚れや突然の雨対策で特殊なシートを張りテープで補強。
1日目の作業は完了。

2日目は柱や梁の加工作業へ移ります。
厳しい暑さが続きますが熱中症や

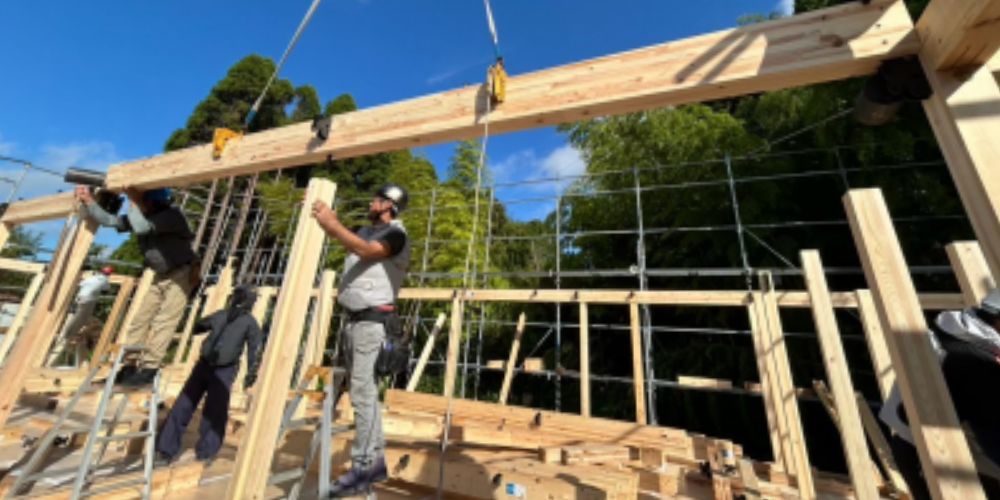

怪我に気を付けながら金物を取り付け

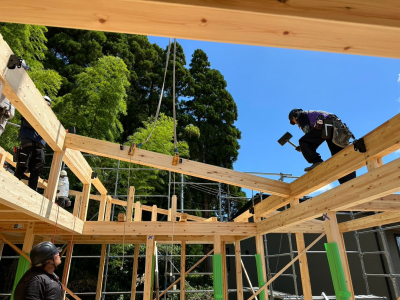

丁寧に積み上げていきます。

全ての加工が完了すると
これまた特殊で分厚いシートを

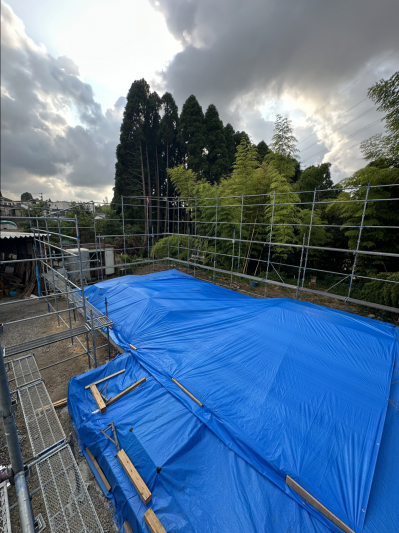

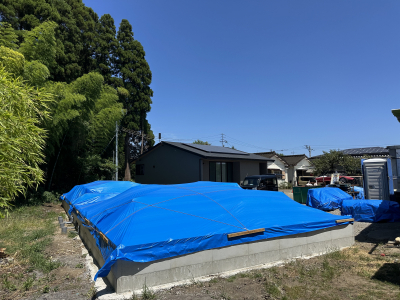

被せロープで確実に固定しました。

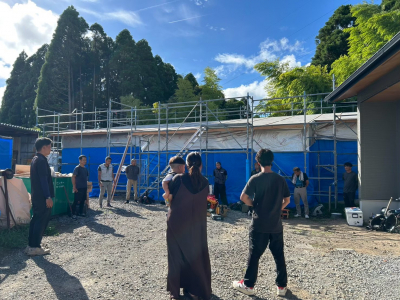

後日、外部の足場組立を行い

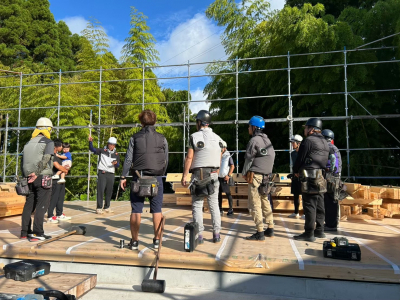

上棟までの準備が全て整いました!
kimura.

2026.8.5

上棟への準備が進む『HOUSE M』

木材の加工工場にて番付を行いました。

『番付』とは柱や梁の木材選び。
フォレストでは化粧材が多い家づくりですので
使用する材料にもこだわり、事前に選定を行います。

先ずは柱からスタート。
山積みになった柱を1本ずつ回転させ
木の表情を読み取っていきます。

同じ様に見える木材でもじっくり見ていくと
赤みの強さ、節の有無、板目の模様など
どれ一つとって同じ物は有りません。

使う場所や方向が決まると番付をマーキングし完了。
続いては梁や桁を行います。

柱も十分に重たいですが
梁は長さも高さも有る為、取り扱いがかなり大変です。

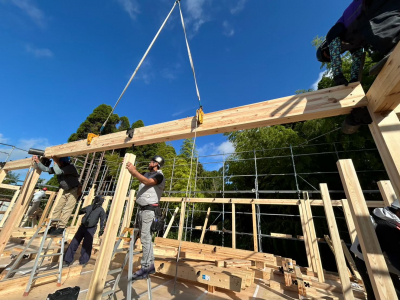

家のメインともいえるリビング吹抜にかかる6mの大梁。
最後はフォークリフトの力を借りながら
気合いの番付が無事に完了しました。
番付が終わった木材は加工と磨き工程を経て
建築地へと運搬されます。

kimura

2026.8.3

地盤結果に基づき適切な地盤改良工事を行った
『HOUSE M』
いよいよ基礎工事を開始します!

先ずは配置と高さの確認をして遣り方を出すと

規定の深さまで土を鋤取りします。

鋤取りが終わると砕石を敷き詰めしっかりと転圧し
安定した路盤を形成します。

転圧後は地面からの湿気を防ぐ防湿フィルムを敷き
外周に捨てコンを打つとこの日の作業は終了。

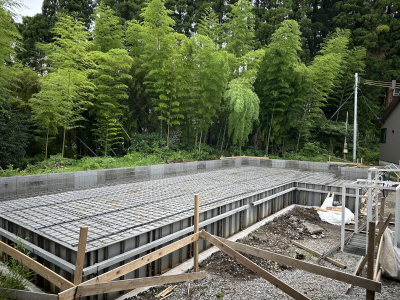

後日、鉄筋の配筋作業を行いました。
この後はコンクリートの打設ですが

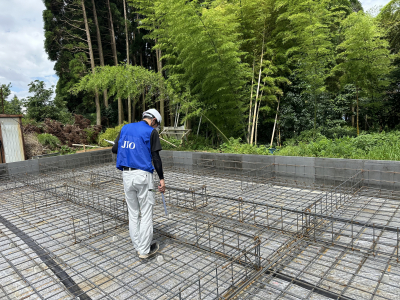

打設前に必ず第三者機関の検査を実施します。

検査では主に図面の整合性や施工不良が無いかなど細かくチェックします。
検査はいつも緊張感が有りますが
無事に『適合』判定を頂きました。

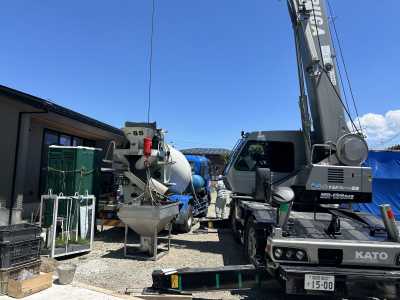

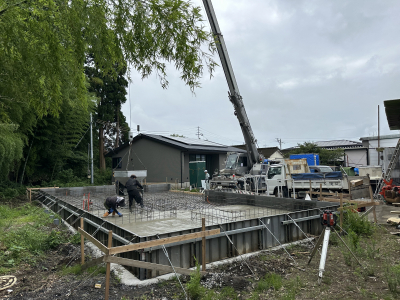

いよいよコンクリートの打設です。

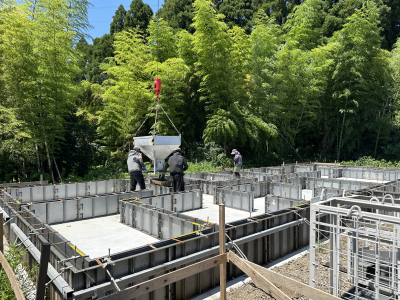

ミキサー車とクレーンを使って基礎の底盤部分から打設します。
梅雨の雨も落ち着き一安心。

端から順番にコンクリートを流し込みながら
特殊な工具で振動を加え、コンクリート内の気泡を
確実に取り除いていきます。

後日、立上り部分の型枠を組んでから
2回目のコンクリート打設を行いました。

クレーンオペレーターと息を合わせながら
絶妙なタイミングでコンクリートを流し込んでいきます。
無事に打設が完了すると養生期間を経ていよいよ脱枠です。

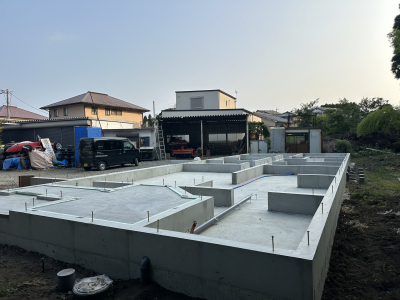

強固で綺麗な基礎が無事に完成しました!
今後は建物の上棟へ向けた準備を行います。
kimura.

2026.7.7

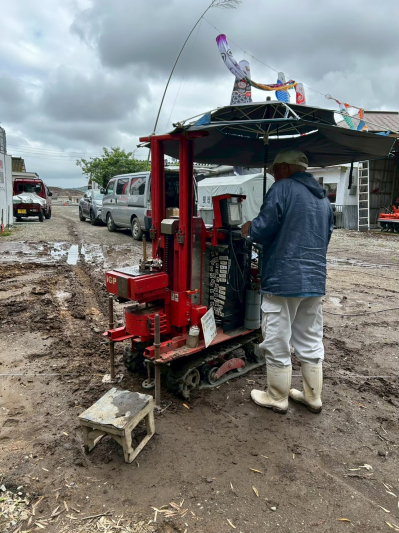

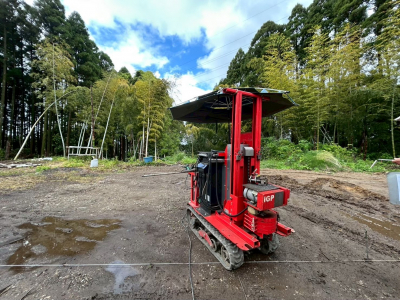

基礎着工の準備が進む中、現場では地盤調査を行いました。

いくら頑丈なお家を建てても、地盤が弱いと沈下などのリスクがあります。
永く安心して生活していただくために、適切な調査と結果に応じた
地盤改良工事をする必要があります。

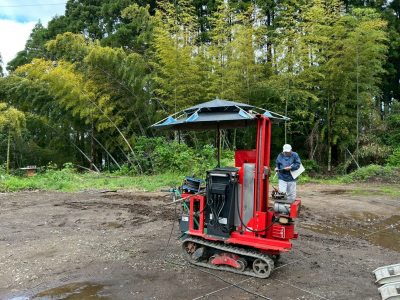

お家の間取りに沿って、敷地の四隅と中央の数ポイントを計測します。
地下数メートル下、場合によっては十数メートル下まで掘り進めます。

これで安心して基礎工事に進むことができます。

2026.6.29

ここは、宮崎市の南部に位置する土地。
新たな木の家の物語が始まります。

北側にある大きな緑。室内にどれだけ取り込めるか...

玉串を納め土地の神様に新たな物語の始まりと工事の安全をお祈りします。

お家の完成をお祈りするお施主様の姿には、心が引き締まります。

最後に敷地の四方を清めて地鎮祭を終えます。

お施主様、本日はおめでとうございます。
いよいよ着工の準備に取り掛かります。
