宮崎市
2025完成予定
2025.12.5
工事終盤に差し掛かった 現場「gree N times」は完成へむけて着々と工事が進んでおります!
ひとつひとつにこだわりを持ってカタチにしていく為、工事のスピード感は感じにくいですが 随所に作り手の思いをを感じることができます。
完成お披露目会で是非、ご体感していただければと思います!
そんな「gree N times」では建物本体が完成したところで建築の完了検査が執り行われました。
外部、内部と細かな検査項目にそって確認されていきます。
検査時間は30分程。 指摘事項も無く、適合判定でした!
shi-ba
ひとつひとつにこだわりを持ってカタチにしていく為、工事のスピード感は感じにくいですが 随所に作り手の思いをを感じることができます。
完成お披露目会で是非、ご体感していただければと思います!
そんな「gree N times」では建物本体が完成したところで建築の完了検査が執り行われました。
外部、内部と細かな検査項目にそって確認されていきます。
検査時間は30分程。 指摘事項も無く、適合判定でした!
shi-ba
2025.11.21

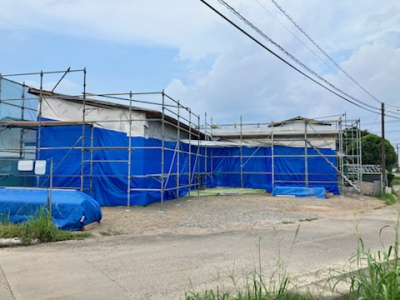

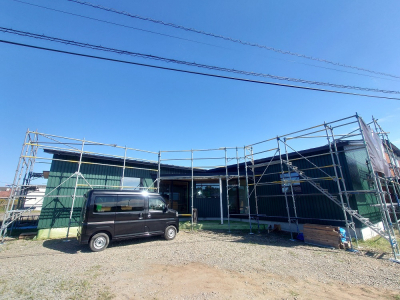

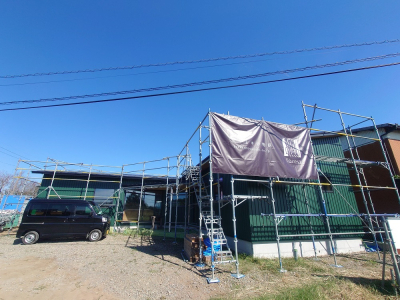

足場解体前の現場「gree N times」。
現場は工事終盤に入り建物の外部作業はすべて完了しました。
写真は足場解体前の洗浄及び施工の最終チェックを行っている状況です。
また、洗浄と同時に最終の防水処理、施工確認も念入りに行います。
納得がいくまで、全てを自分の目で確認したら完了です!
足場解体後の「gree N times」 。
現場は引き続き、各種仕上げ及び外構工事へと進みます!
shi-ba
現場は工事終盤に入り建物の外部作業はすべて完了しました。
写真は足場解体前の洗浄及び施工の最終チェックを行っている状況です。
また、洗浄と同時に最終の防水処理、施工確認も念入りに行います。
納得がいくまで、全てを自分の目で確認したら完了です!
足場解体後の「gree N times」 。
現場は引き続き、各種仕上げ及び外構工事へと進みます!
shi-ba
2025.11.19

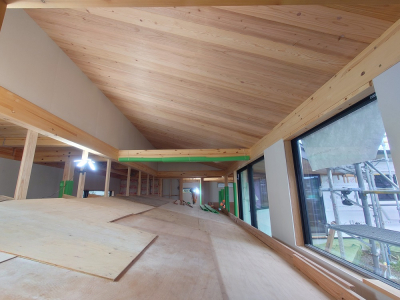

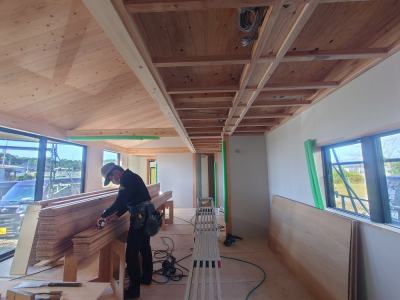

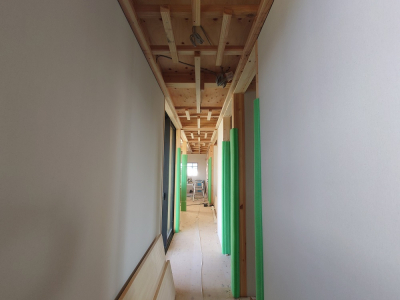

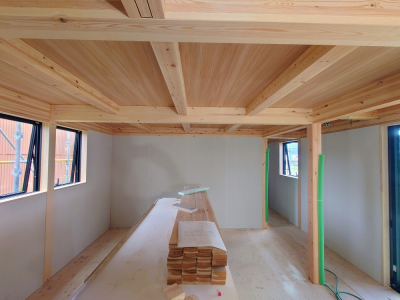

現場「gree N times」の内部では仕上げ工事が着々と進められております!

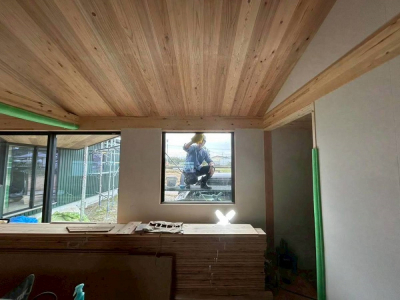

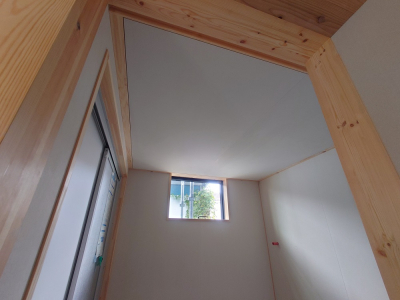

写真は内部モイス施工後に行われた天井仕上げの様子です。

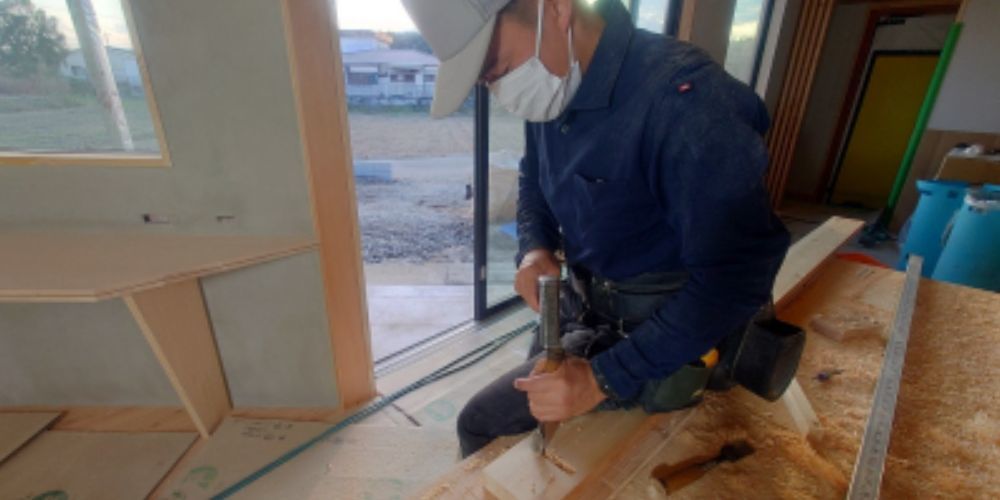

脱衣室の天井モイス施工。壁同様に調湿効果のあるモイスを採用しました。 設計通りにしっかりと納められております。
床仕上げ施工状況👀

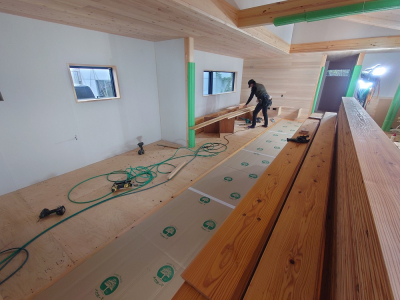

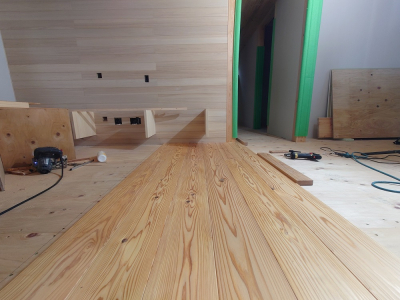

床材は浮造り加工されている杉の無垢材を使用しました。
浮造りとは木目(年輪)を浮き立たせる仕上げです。
その床材に近づいてみてみると不規則な木目にそって凹凸があるのがわかります。 この木肌の凹凸が足裏に心地良く、冬はほんのり暖かく夏は汗ばんだ足もベタつかず、さらっとした感覚を楽しめます。
多種多様な木材をふんだんに使用するフォレストの家。
快調に工事が進む「gree N times」は木の香りでいっぱいです!
shi-ba
写真は内部モイス施工後に行われた天井仕上げの様子です。
脱衣室の天井モイス施工。壁同様に調湿効果のあるモイスを採用しました。 設計通りにしっかりと納められております。
床仕上げ施工状況👀
床材は浮造り加工されている杉の無垢材を使用しました。
浮造りとは木目(年輪)を浮き立たせる仕上げです。
その床材に近づいてみてみると不規則な木目にそって凹凸があるのがわかります。 この木肌の凹凸が足裏に心地良く、冬はほんのり暖かく夏は汗ばんだ足もベタつかず、さらっとした感覚を楽しめます。
多種多様な木材をふんだんに使用するフォレストの家。
快調に工事が進む「gree N times」は木の香りでいっぱいです!
shi-ba
2025.11.12

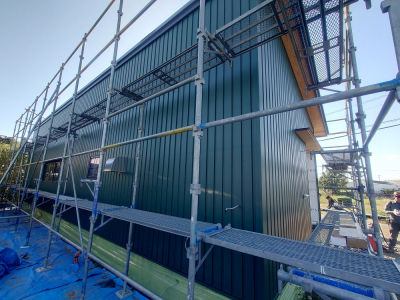

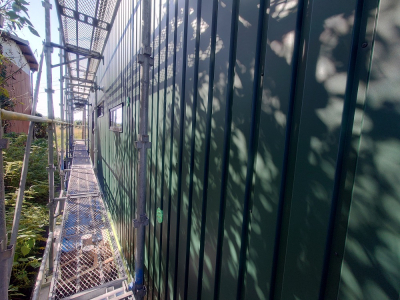

現場「gree N times」では、外壁の仕上げ施工が行われました☀

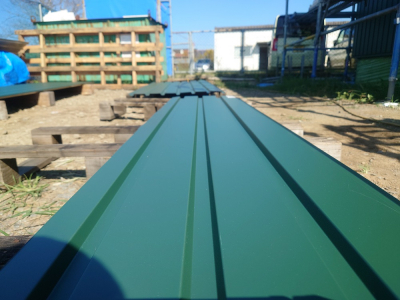

仕上げ材は緑色の角波でマットな質感のガルバリウム鋼板です。

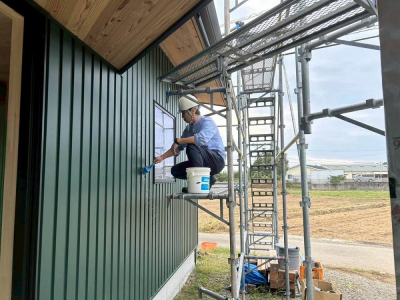

外壁材はすべて現場で採寸して加工を行います。
サッシ等の開口部、ダクト廻りは現場合わせでカットしてミリ単位で納められます。
板金職人の手によって寸分の狂いも無く納められています。
フォレストのガルバリウム鋼板施工は、 長尺材を使用して下から上まで継ぎ目の無い材を貼り合わせていきます。
表面に継ぎ目が出でこないのでスッキリとした印象をあたえます。
新たな色をまとった「gree N times」は、いよいよ工事終盤戦へ。
引き続き、しっかり丁寧に工事を進めてまいります。
shi-ba
仕上げ材は緑色の角波でマットな質感のガルバリウム鋼板です。
外壁材はすべて現場で採寸して加工を行います。
サッシ等の開口部、ダクト廻りは現場合わせでカットしてミリ単位で納められます。
板金職人の手によって寸分の狂いも無く納められています。
フォレストのガルバリウム鋼板施工は、 長尺材を使用して下から上まで継ぎ目の無い材を貼り合わせていきます。
表面に継ぎ目が出でこないのでスッキリとした印象をあたえます。
新たな色をまとった「gree N times」は、いよいよ工事終盤戦へ。
引き続き、しっかり丁寧に工事を進めてまいります。
shi-ba
2025.10.31

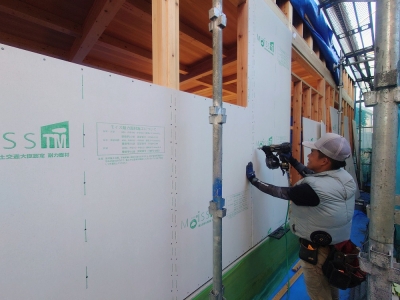

現場「gree N times」は構造検査合格後、内部壁の仕上げ工事へと進みました。 使用する材料はフォレストでお馴染みの
モイスです!

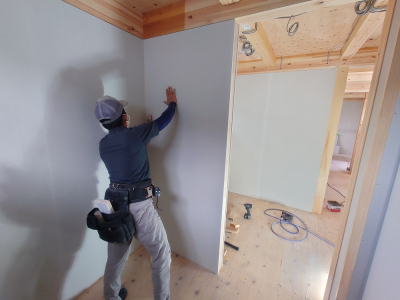

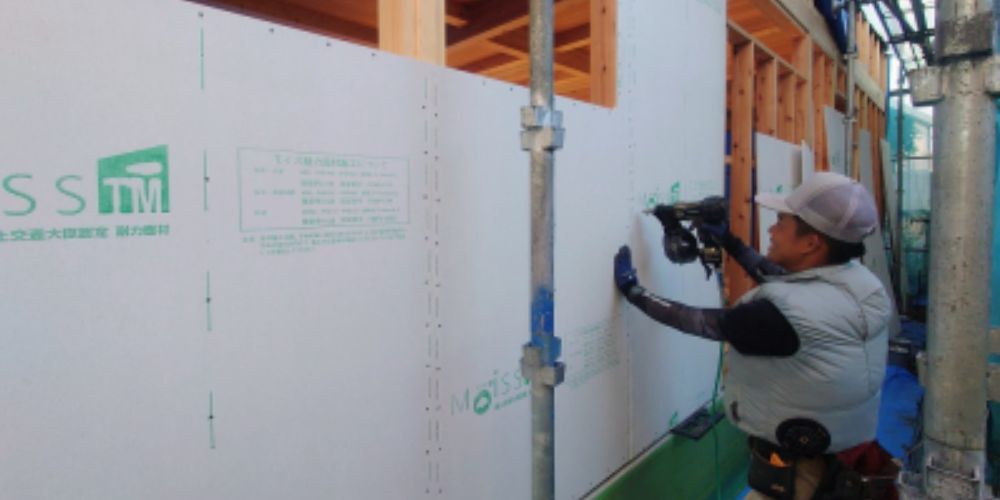

一般的には石膏ボードの上にビニール製の壁紙仕上げがほとんどですが、 forestの家では、内部用『MOISS』の一発仕上げに拘ります。
何度も何度もミリ単位で調整され納められていく、重さ30kgの壁。
施工的に難易度が高く、一枚あたりの施工にかなりの時間を要します。 一日に施工できる枚数も10枚程度。
施工後は当然のように納まっているモイスですが、そこには美しさを追求する過程があります。 高い要求に応えてくださる職人さんがいるからこそ、成り立つフォレストの家。
完成お披露目会では、この仕上りの美しさを実際に見て触って感じ取っていただければと思います。
shi-ba

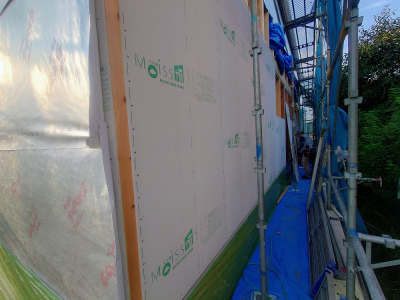

一般的には石膏ボードの上にビニール製の壁紙仕上げがほとんどですが、 forestの家では、内部用『MOISS』の一発仕上げに拘ります。
何度も何度もミリ単位で調整され納められていく、重さ30kgの壁。
施工的に難易度が高く、一枚あたりの施工にかなりの時間を要します。 一日に施工できる枚数も10枚程度。
施工後は当然のように納まっているモイスですが、そこには美しさを追求する過程があります。 高い要求に応えてくださる職人さんがいるからこそ、成り立つフォレストの家。
完成お披露目会では、この仕上りの美しさを実際に見て触って感じ取っていただければと思います。
shi-ba
2025.10.14

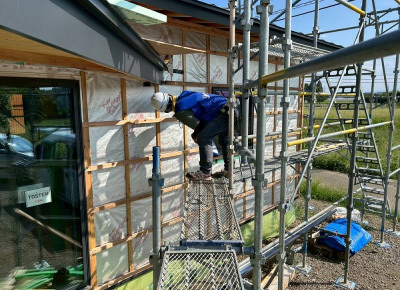

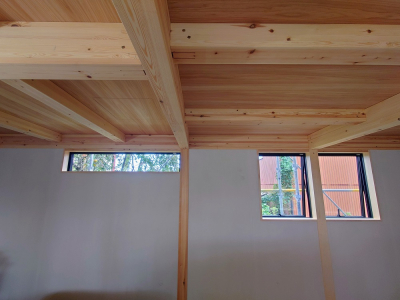

現場「gree N times」では屋根工事と並行して外部内部の耐力面材施工を行いました。
建物外周面の耐力面材施工状況。
材料一枚一枚を定められた施工法で納めていきます。
この面材は構造的に重要な部分で通常の筋交いの役割を果たします。

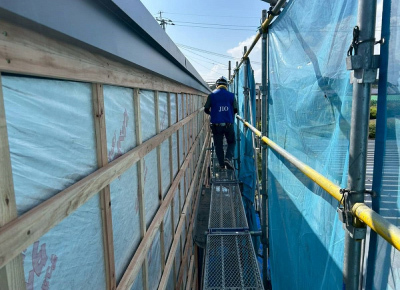

そして、屋根工事等の主要な雨仕舞工事、耐力面材施工が完了したところで第三者機関JIOによる構造検査が行われました。 JIOによる検査は基礎工事時の配筋検査に続き2回目です。
検査時間は30分ほど。 建物の内部、外部と細かなチェックリストをもとに検査されます。 構造検査は指摘事項もなく適合判定でした! 今後「gree N times」は内部の仕上げ施工へと進みます。
shi-ba
建物外周面の耐力面材施工状況。
材料一枚一枚を定められた施工法で納めていきます。
この面材は構造的に重要な部分で通常の筋交いの役割を果たします。
そして、屋根工事等の主要な雨仕舞工事、耐力面材施工が完了したところで第三者機関JIOによる構造検査が行われました。 JIOによる検査は基礎工事時の配筋検査に続き2回目です。
検査時間は30分ほど。 建物の内部、外部と細かなチェックリストをもとに検査されます。 構造検査は指摘事項もなく適合判定でした! 今後「gree N times」は内部の仕上げ施工へと進みます。
shi-ba
2025.9.18
上棟後、着々と工事が進む 現場「gree N times」

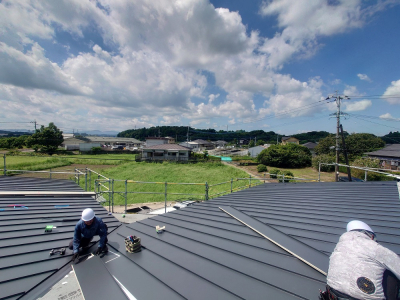

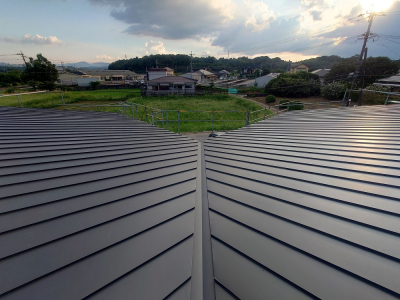

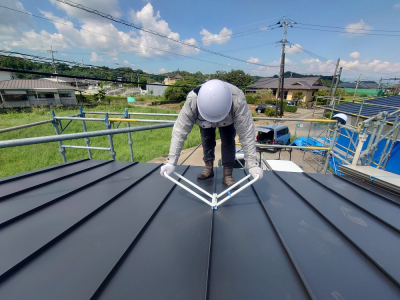

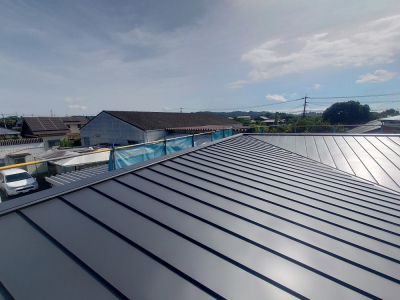

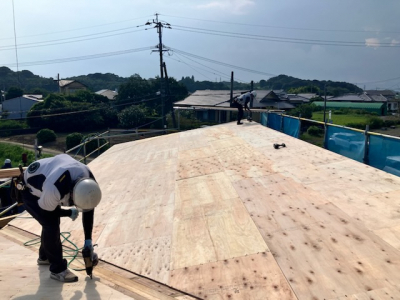

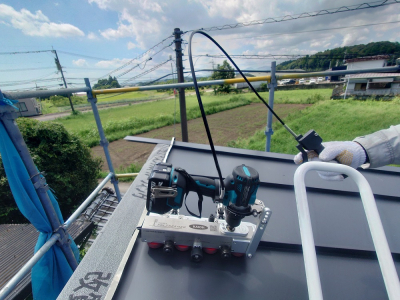

建物の最上部ではガルバリウム鋼板の屋根工事が行われました☀

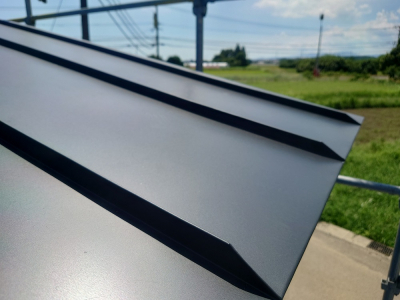

仕様は立平葺きでマットな質感の墨色です。

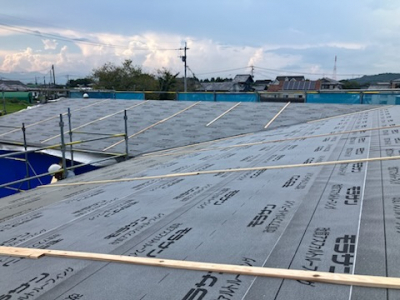

屋根葺き専用の機械を駆使して円滑に工事が進みます。
完成状況。

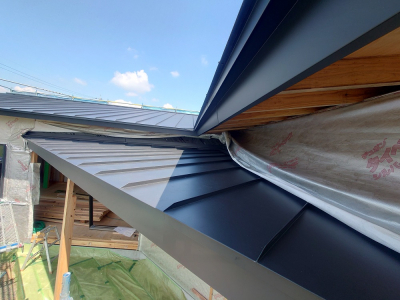

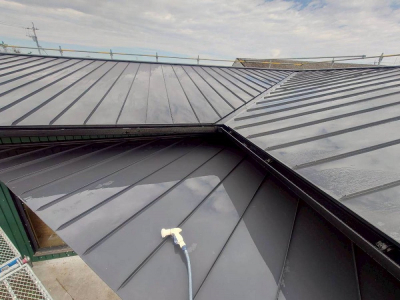

軒先から棟まで継ぎ目なく、直線的に広がるガルバリウム鋼板。
マットな質感のガルバリウム鋼板が周囲に優しく溶け込みます。
細部を確認すると・・・
職人のこだわりの技術が仕上がりに出ています。
現場「gree N times 」は引き続き、Team Forest でしっかり丁寧に工事を進めてまいります。
shi-ba
建物の最上部ではガルバリウム鋼板の屋根工事が行われました☀
仕様は立平葺きでマットな質感の墨色です。
屋根葺き専用の機械を駆使して円滑に工事が進みます。
完成状況。
軒先から棟まで継ぎ目なく、直線的に広がるガルバリウム鋼板。
マットな質感のガルバリウム鋼板が周囲に優しく溶け込みます。
細部を確認すると・・・
職人のこだわりの技術が仕上がりに出ています。
現場「gree N times 」は引き続き、Team Forest でしっかり丁寧に工事を進めてまいります。
shi-ba
2025.8.29
8月吉日

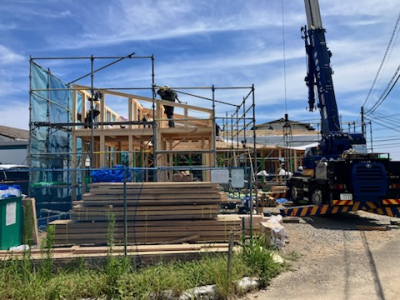

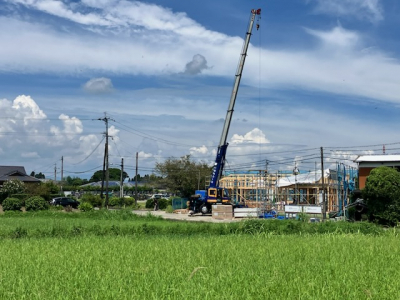

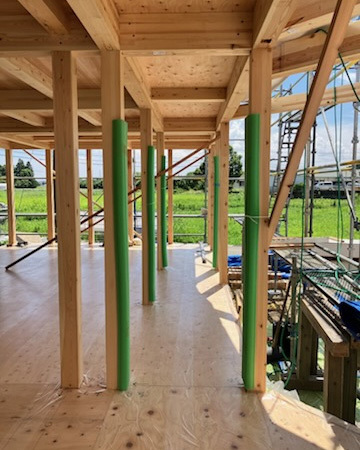

project「gree N times」上棟です。
立秋をすぎ暦の上では秋の気配が近づくころですが、快晴の空はまだまだ夏真っ盛りです☀
早朝よりお施主様に駆け付けていただきました。
温かい励ましの言葉をいただき建て方工事スタートです!

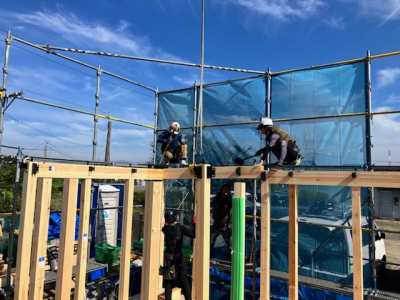

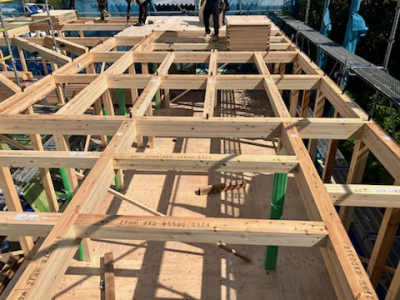

工事開始と同時に次々と建てられていく柱や梁は番付という工程を経て選抜された特別な材料たち。
素材が直接見える面はあらかじめ決められているため間違いの無いように丁寧に配置されていきます。

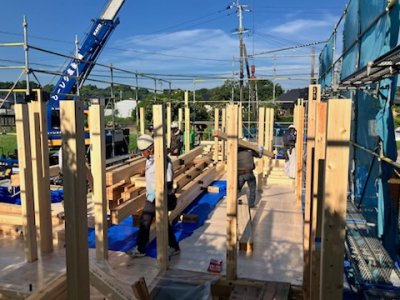

材料をピンポイントで運ぶクレーンオペレーターと受け取り組込んでいく大工さんの流れるような連携プレイ。
息ピッタリです🎵
一カ所ずつ丁寧に組み込まれた構造材が規則正しい一つの構造体となって現われると思わず見惚れてしまいます。。
イメージされていたものが形となって現われる建て方。

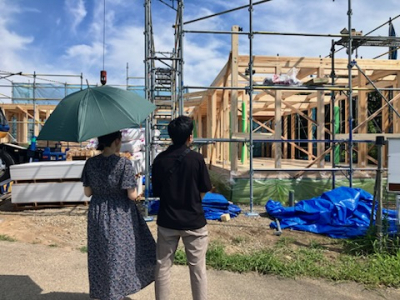

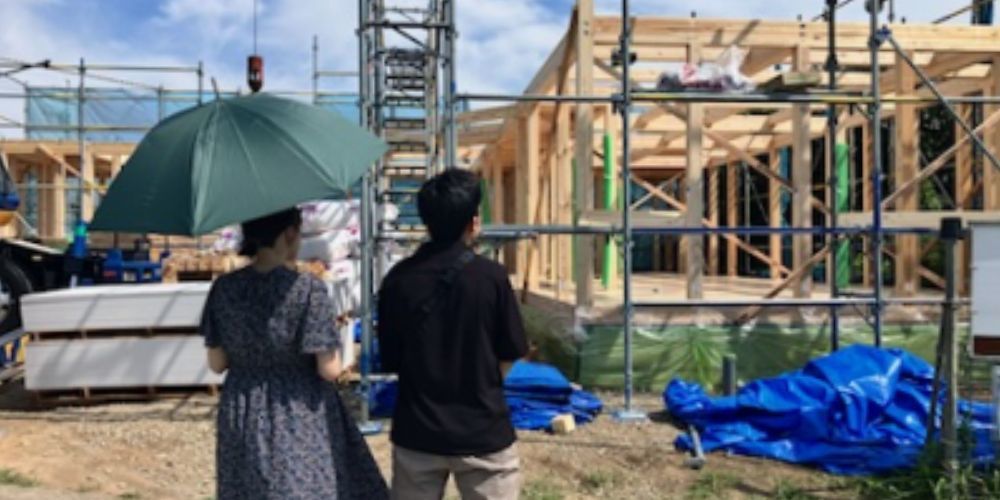

お施主様も時間と暑さを忘れるぐらい匠たちの一連の流れに見入っておられました👀
棟が上がったところで丁度お昼となりました。
お施主様よりご準備いただいたボリュームも味も満点のお弁当をいただき満腹です=3 Nさまごちそうさまでした!
栄養補給も完了し午後の部スタートです。
化粧材となっている柱には汚れや傷がつかないように現場担当者がすぐに養生をほどこしました。

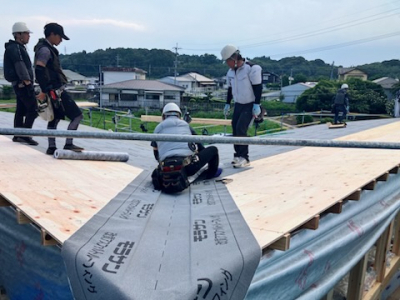

工事も終盤戦にさしかかり屋根工事へ。
この時期の屋根は地上より2~3℃体感温度が高く感じられ大変な工程ですが、 匠たちの手によりきっちりと仕上げられていきます。
ピンッと張られた防水シートに雨風対策もバッチリです!!

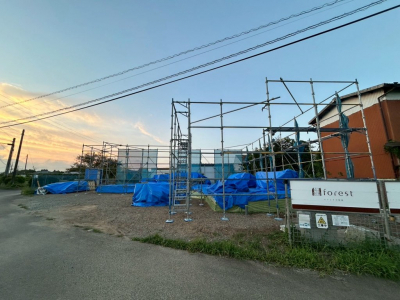

最後に建物全体をラッピングし建て方工事が完了です。
Nさま、本日は上棟おめでとうございます!
朝早くから夕方までたくさんのお気遣いをいただきありがとうございました。 住まい造り楽しんでいきましょう^^
project「gree N times」上棟です。
立秋をすぎ暦の上では秋の気配が近づくころですが、快晴の空はまだまだ夏真っ盛りです☀
早朝よりお施主様に駆け付けていただきました。
温かい励ましの言葉をいただき建て方工事スタートです!
工事開始と同時に次々と建てられていく柱や梁は番付という工程を経て選抜された特別な材料たち。
素材が直接見える面はあらかじめ決められているため間違いの無いように丁寧に配置されていきます。
材料をピンポイントで運ぶクレーンオペレーターと受け取り組込んでいく大工さんの流れるような連携プレイ。
息ピッタリです🎵
一カ所ずつ丁寧に組み込まれた構造材が規則正しい一つの構造体となって現われると思わず見惚れてしまいます。。
イメージされていたものが形となって現われる建て方。
お施主様も時間と暑さを忘れるぐらい匠たちの一連の流れに見入っておられました👀
棟が上がったところで丁度お昼となりました。
お施主様よりご準備いただいたボリュームも味も満点のお弁当をいただき満腹です=3 Nさまごちそうさまでした!
栄養補給も完了し午後の部スタートです。
化粧材となっている柱には汚れや傷がつかないように現場担当者がすぐに養生をほどこしました。
工事も終盤戦にさしかかり屋根工事へ。
この時期の屋根は地上より2~3℃体感温度が高く感じられ大変な工程ですが、 匠たちの手によりきっちりと仕上げられていきます。
ピンッと張られた防水シートに雨風対策もバッチリです!!
最後に建物全体をラッピングし建て方工事が完了です。
Nさま、本日は上棟おめでとうございます!
朝早くから夕方までたくさんのお気遣いをいただきありがとうございました。 住まい造り楽しんでいきましょう^^
2025.8.25
現場「gree N times」は基礎工事完了後、土台敷きを行いました☀
土台敷きとは基礎と土台(建物)を緊結する作業です。
この工程で初めて建物の躯体と最下部の基礎がつながります。

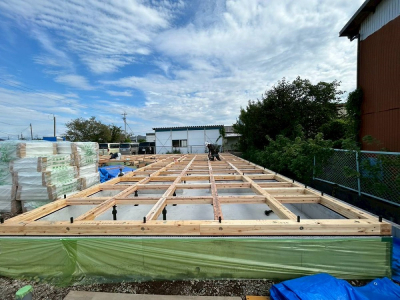

天候にも恵まれ、4人の大工さんの手により快調なペースで土台、大引きと組まれていきます。
ここでのひとつのポイントは土台敷き時に先行して床下をきれいに掃除しておくことです!
フォレストではお引渡し前に床下清掃を必ず行いますが、 ここでしっかりと掃除しておくと後々がかなり簡単にケアできます。

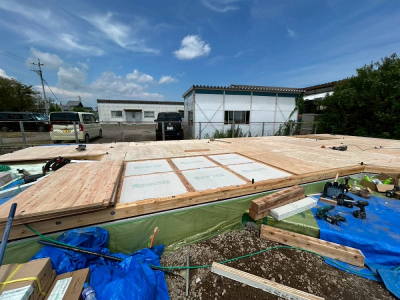

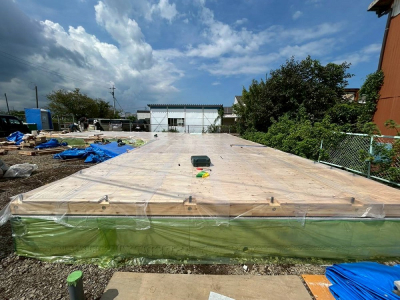

土台、大引きが組み終わったら碁盤目状のマスの間に床断熱材を入れ込み、 その上から構造用の床パネルを設置します。

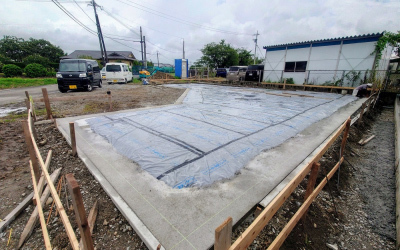

パネル設置後は透明の保護フィルムでしっかりと雨養生。

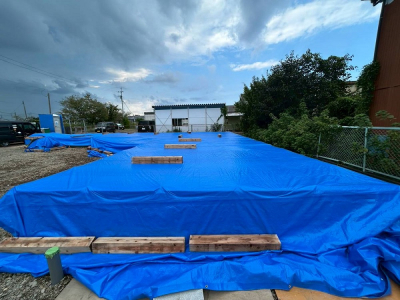

さらに念には念を。その上から厚手のブルーシートでラッピングを行い2重の雨養生です。
これで土台敷きの工程は完了。
今週はいよいよ建て方工事本番。
あとはお天道様に祈るのみです!
shi-ba
土台敷きとは基礎と土台(建物)を緊結する作業です。
この工程で初めて建物の躯体と最下部の基礎がつながります。
天候にも恵まれ、4人の大工さんの手により快調なペースで土台、大引きと組まれていきます。
ここでのひとつのポイントは土台敷き時に先行して床下をきれいに掃除しておくことです!
フォレストではお引渡し前に床下清掃を必ず行いますが、 ここでしっかりと掃除しておくと後々がかなり簡単にケアできます。

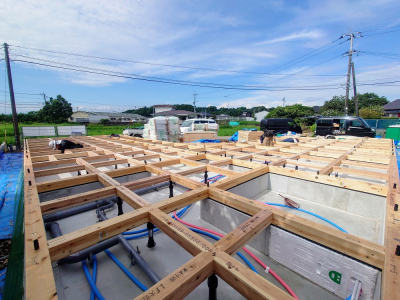

土台、大引きが組み終わったら碁盤目状のマスの間に床断熱材を入れ込み、 その上から構造用の床パネルを設置します。
パネル設置後は透明の保護フィルムでしっかりと雨養生。
さらに念には念を。その上から厚手のブルーシートでラッピングを行い2重の雨養生です。
これで土台敷きの工程は完了。
今週はいよいよ建て方工事本番。
あとはお天道様に祈るのみです!
shi-ba
2025.8.18

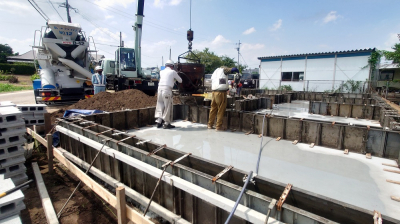

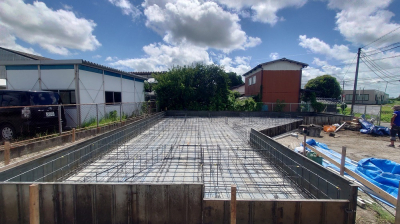

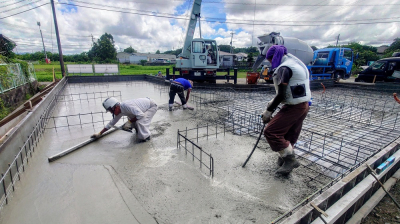

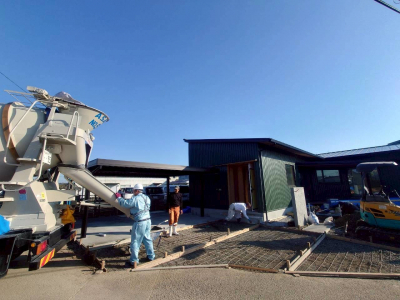

現場「gree N times」は JIOによる配筋検査合格後、底盤部分のコンクリート打設を行いました☀

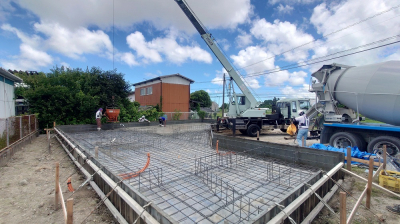

コンクリート打設は底盤部分、立上り部分、玄関ポーチ土間部分の計3回に分けて行われます。

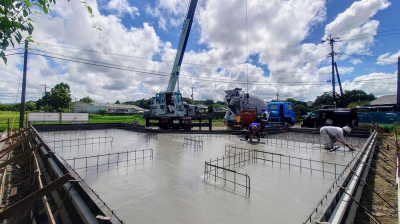

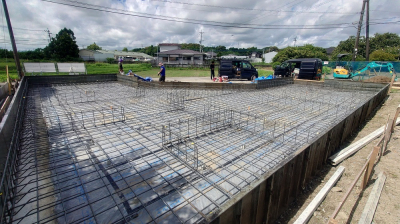

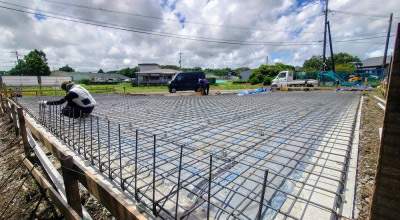

底盤部のコンクリート打設状況。
関わる業者さんが一体となって的確に精確に工事が進められていきます。

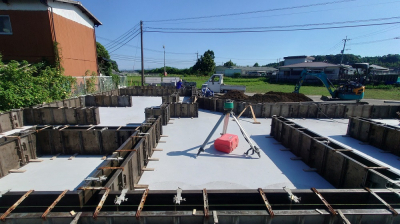

底盤部のコンクリート打設後は立ち上がり部分の鉄筋を覆うように型枠を設置します。
その後、立上り部分のコンクリート打設へ
そして養生期間を経て型枠解体。
設計通りに美しい基礎が完成しました。
縁の下の力持ちとして、しっかりと建物を守ってくれそうです!
shi-ba
コンクリート打設は底盤部分、立上り部分、玄関ポーチ土間部分の計3回に分けて行われます。
底盤部のコンクリート打設状況。
関わる業者さんが一体となって的確に精確に工事が進められていきます。
底盤部のコンクリート打設後は立ち上がり部分の鉄筋を覆うように型枠を設置します。
その後、立上り部分のコンクリート打設へ
そして養生期間を経て型枠解体。
設計通りに美しい基礎が完成しました。
縁の下の力持ちとして、しっかりと建物を守ってくれそうです!
shi-ba
2025.8.5
地盤をより強固に改良した 現場「gree N times 」
建築確認もおり、完璧に現場を整えて待ちに待った着工です!

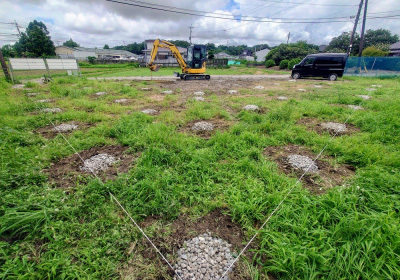

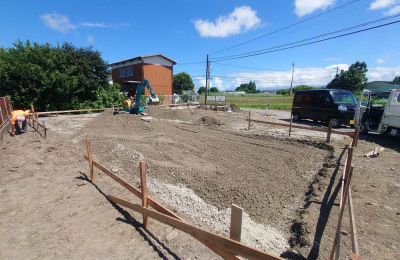

まずは配置される建物を囲むように遣り方(やりかた)を出して鋤取りを行います☀
その後、防蟻・防湿シートを敷いて基準コンクリート打設。
基準コンクリートに地墨を出したら鉄筋の配筋作業へ。

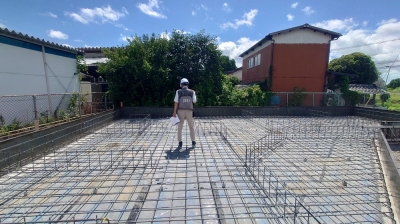

無数の鉄筋が規則正しく組まれています。
この鉄筋はコンクリートで覆われ見えなくなってくる箇所。 社内でもしっかりと設計通りに施工されているかをチェックします。

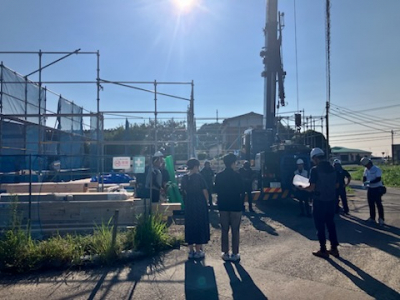

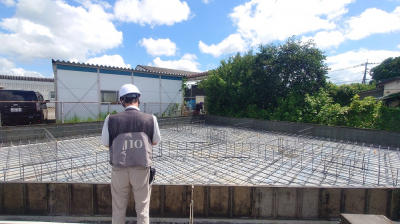

鉄筋組み完了後は、第三者機関による配筋検査を行いました。
こちらは自社での工事検査とは別に第三者の目で、図面通りに施工されているか確認するものです。
検査は問題なく適合でした!
現場は今後、コンクリート打設の工程へと進みます!
shi-ba
建築確認もおり、完璧に現場を整えて待ちに待った着工です!
まずは配置される建物を囲むように遣り方(やりかた)を出して鋤取りを行います☀
その後、防蟻・防湿シートを敷いて基準コンクリート打設。
基準コンクリートに地墨を出したら鉄筋の配筋作業へ。
無数の鉄筋が規則正しく組まれています。
この鉄筋はコンクリートで覆われ見えなくなってくる箇所。 社内でもしっかりと設計通りに施工されているかをチェックします。
鉄筋組み完了後は、第三者機関による配筋検査を行いました。
こちらは自社での工事検査とは別に第三者の目で、図面通りに施工されているか確認するものです。
検査は問題なく適合でした!
現場は今後、コンクリート打設の工程へと進みます!
shi-ba
2025.7.21
フォレストでは着工前の事前準備として、「番付」という作業を行います。
フォレストの家づくりでの 「番付」 とは、柱、梁など構造材の選別選定です。
この 番付け を目的に九州最大級のプレカット工場へ行ってきました!

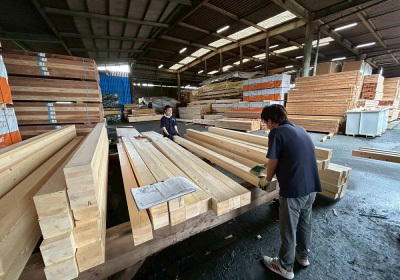

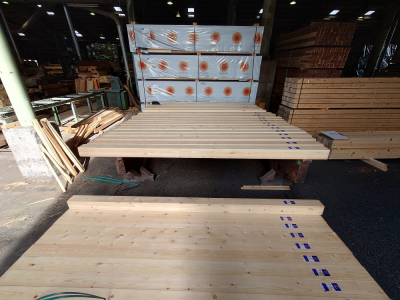

ずらりと並べられた構造材。
この材料の一本一本を確認してお家のどこのどの部分に配置するかをイメージして選別選定を行います。
「gree N times」の空間を想像します。
リビング、キッチン、寝室、洗面室・・・ 個性ある木材一本一本を吟味してパズルの様に それぞれ空間に組み合わせていきます。
この時すでに仮想の建て方工事が始まっています(>_<)
今回も上質な材料が揃っておりました。
現場での再会が待ち遠しい!
shi-ba
フォレストの家づくりでの 「番付」 とは、柱、梁など構造材の選別選定です。
この 番付け を目的に九州最大級のプレカット工場へ行ってきました!

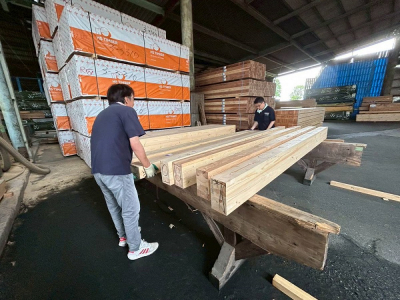

ずらりと並べられた構造材。
この材料の一本一本を確認してお家のどこのどの部分に配置するかをイメージして選別選定を行います。
「gree N times」の空間を想像します。
リビング、キッチン、寝室、洗面室・・・ 個性ある木材一本一本を吟味してパズルの様に それぞれ空間に組み合わせていきます。
この時すでに仮想の建て方工事が始まっています(>_<)
今回も上質な材料が揃っておりました。
現場での再会が待ち遠しい!
shi-ba
2025.7.16
地鎮祭を終え工事の着工へ向け本格的に進みだした「gree N times」の現場 地盤調査を行いました。
地盤調査とは、建築地の地中内部が建築される建物に対し適応した状態であるかを見極めるための重要な工程です。

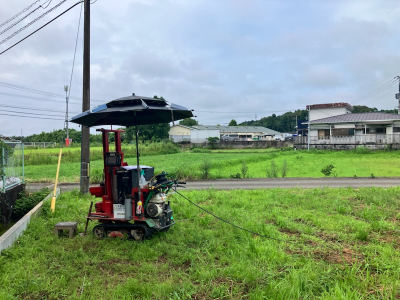

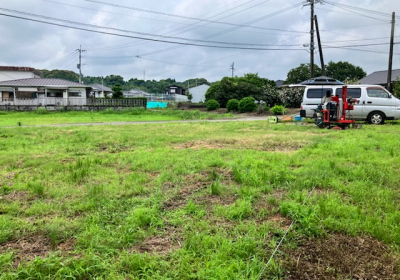

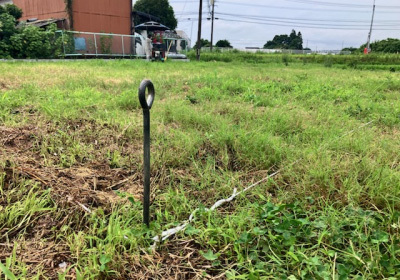

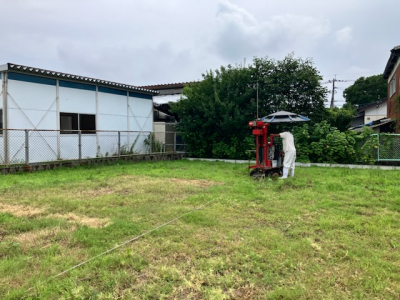

地中の硬軟を把握するために、専用の機械を用いて調査をしていきます。
大きさや形にもよりますが基本的に建物の建つ四隅と中心部の計5点を計測します。
お施主様に末永く安心して過ごしていただく為に慎重に丁寧に計測していきます。
緊張した空気感の中、調査員の方の動向を見守りながら静かに待ちます。
無事に地盤調査をおえ準備が完了しました。
いよいよ工事へ着手していきます!
地盤調査とは、建築地の地中内部が建築される建物に対し適応した状態であるかを見極めるための重要な工程です。
地中の硬軟を把握するために、専用の機械を用いて調査をしていきます。
大きさや形にもよりますが基本的に建物の建つ四隅と中心部の計5点を計測します。
お施主様に末永く安心して過ごしていただく為に慎重に丁寧に計測していきます。
緊張した空気感の中、調査員の方の動向を見守りながら静かに待ちます。
無事に地盤調査をおえ準備が完了しました。
いよいよ工事へ着手していきます!
2025.7.11
令和7年 建築吉日
newproject「gree N times」始動です。
宮崎市西部に位置する建築地にて地鎮祭を執り行いました。
空は夏に向かう準備中でしたが晴れやかな地鎮祭日和。
神主さんと共に土地の神様へお祈りします。
祝詞奏上、四方払いをし玉串の奉奠。
そして工事の安全と無事を祈念し献杯で地鎮祭を締めくくりました。
最後にお施主様に敷地の四方を清めていただきました。
本日はおめでとうございます!
工事着工へ向け準備を進めてまいります。
newproject「gree N times」始動です。
宮崎市西部に位置する建築地にて地鎮祭を執り行いました。
空は夏に向かう準備中でしたが晴れやかな地鎮祭日和。
神主さんと共に土地の神様へお祈りします。
祝詞奏上、四方払いをし玉串の奉奠。
そして工事の安全と無事を祈念し献杯で地鎮祭を締めくくりました。
最後にお施主様に敷地の四方を清めていただきました。
本日はおめでとうございます!
工事着工へ向け準備を進めてまいります。
