西都市
2025完成予定
2025.6.9
梅雨の不安定な天候の中
雨に降られる事なく無事に上棟した『green hill』

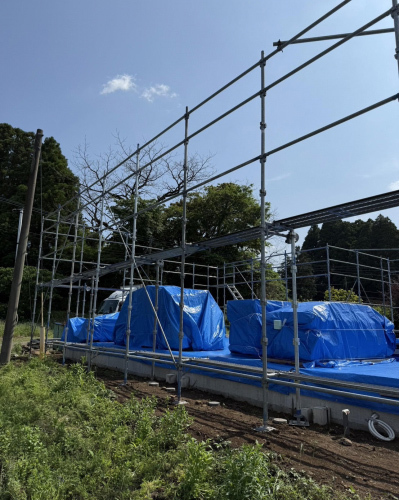

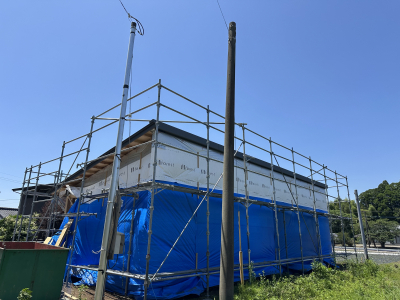

未だ骨組み状態の建物はブルーシートで覆われています。

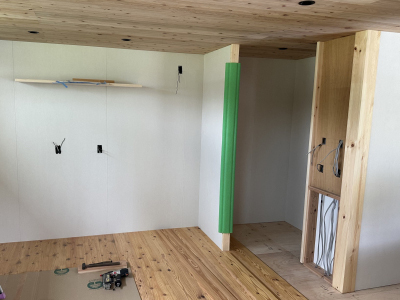

先ずは壁下地となる間柱入れの作業から始まります。
雨の入らない広いテラスとリビングが資材置場・加工場に最適です。

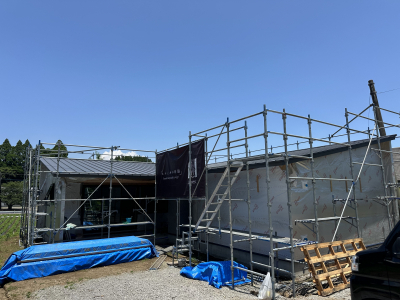

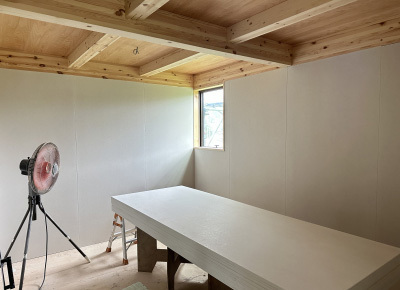

化粧となる柱や梁はキズや汚れ・日焼けから守る為にしっかりと保護。

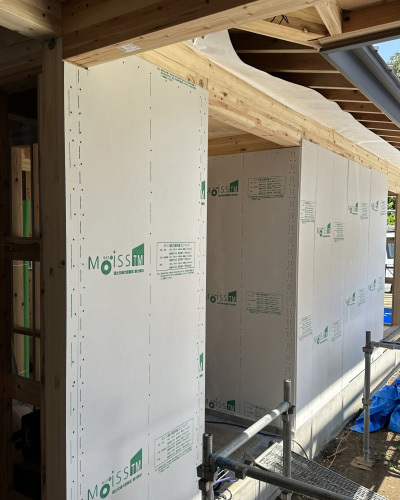

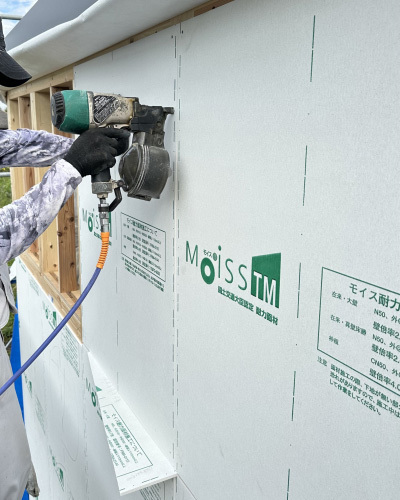

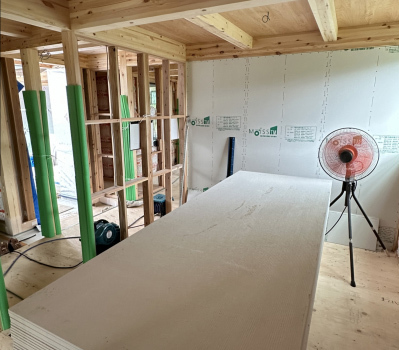

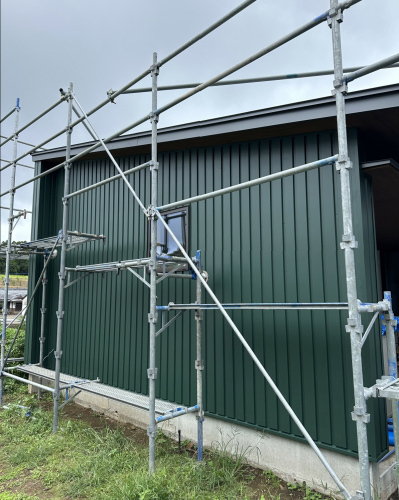

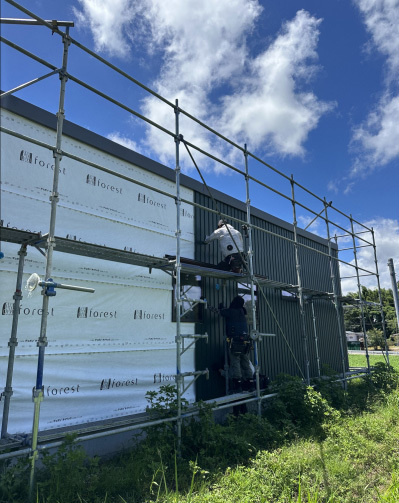

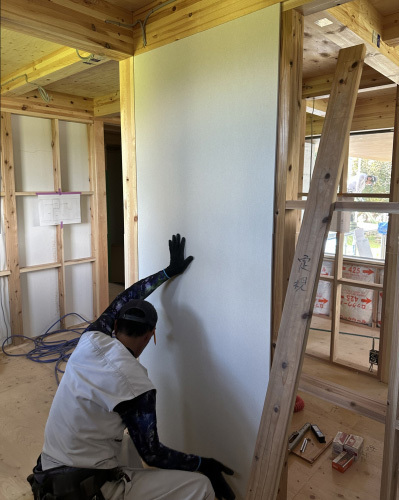

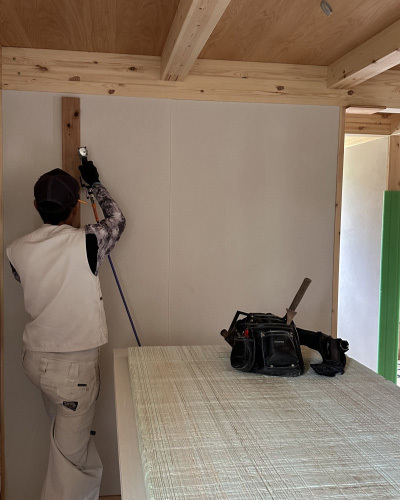

間柱が綺麗に入ると外部にまわり 耐力壁となるmoissを張っていきます。
厚みが約1㎝有るmoissパネルを張ることで 建物を面で支える事が出来る為、剛性が大幅にUP。
地震の揺れや台風の強風が吹いても安心です。

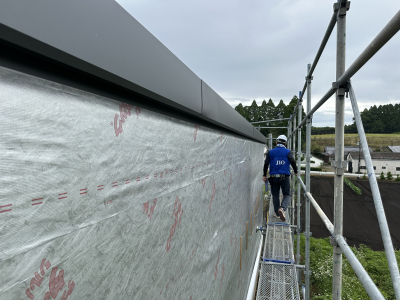

また専用の釘を決まった間隔で固定する事で 建物をバランスよく支える事が出来ます。

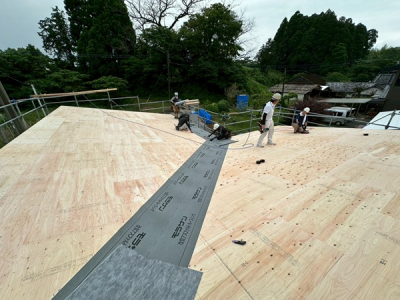

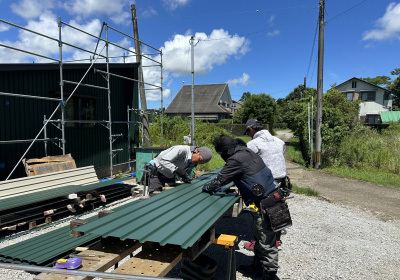

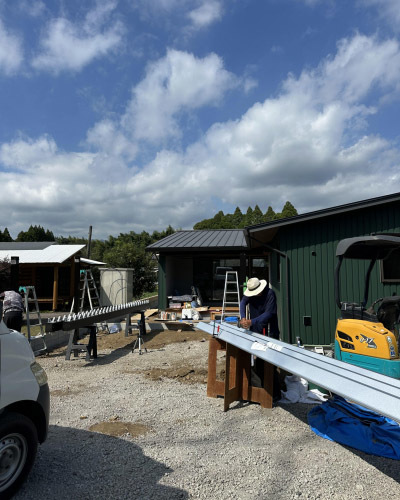

屋根葺きも天気の良い内に行いました。

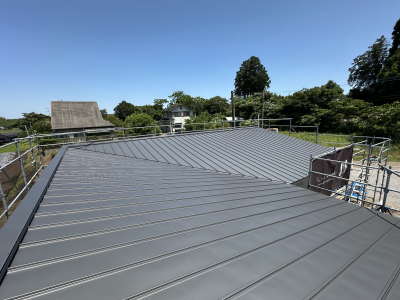

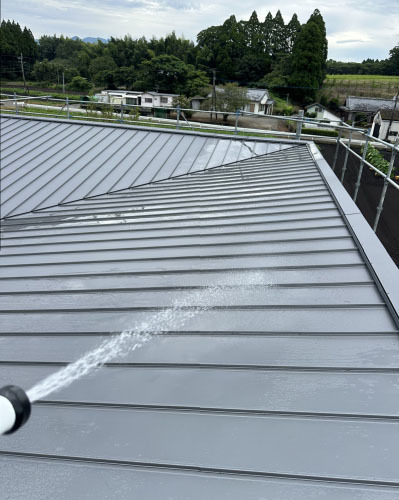

ガルバリウム鋼板製の為、軽量且つ強度も有ります。

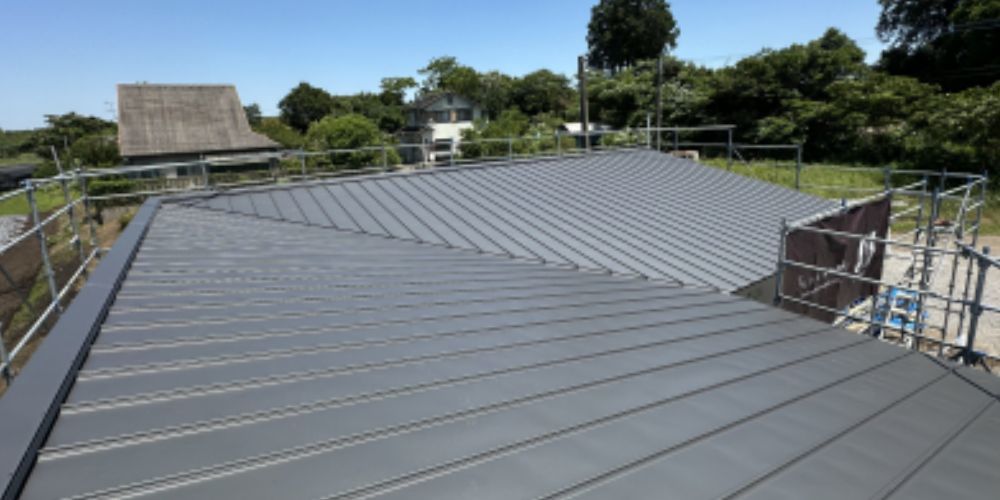

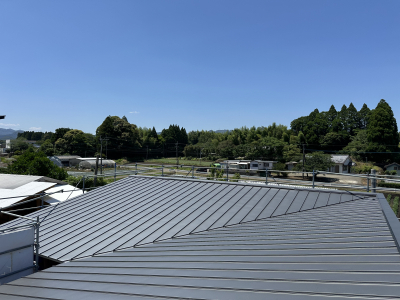

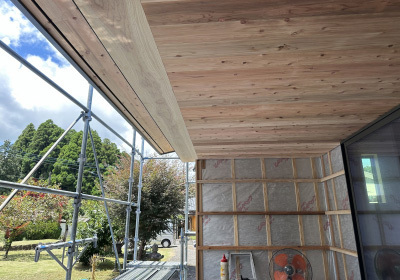

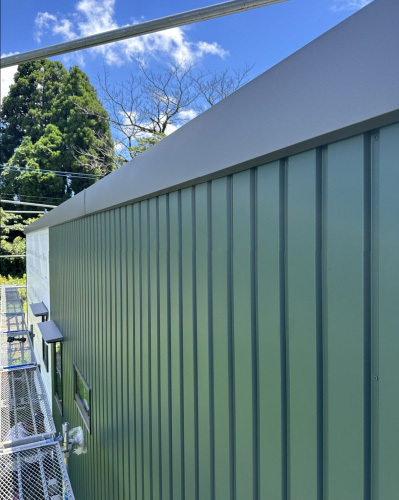

L形の建物に片流れの屋根が規則正しくとても綺麗に仕上がりました。
梅雨の長雨や夏のゲリラ豪雨にも安心して工事を進める事が出来ます。
kimura
雨に降られる事なく無事に上棟した『green hill』

未だ骨組み状態の建物はブルーシートで覆われています。
先ずは壁下地となる間柱入れの作業から始まります。

雨の入らない広いテラスとリビングが資材置場・加工場に最適です。
化粧となる柱や梁はキズや汚れ・日焼けから守る為にしっかりと保護。

間柱が綺麗に入ると外部にまわり 耐力壁となるmoissを張っていきます。

厚みが約1㎝有るmoissパネルを張ることで 建物を面で支える事が出来る為、剛性が大幅にUP。
地震の揺れや台風の強風が吹いても安心です。

また専用の釘を決まった間隔で固定する事で 建物をバランスよく支える事が出来ます。

屋根葺きも天気の良い内に行いました。
ガルバリウム鋼板製の為、軽量且つ強度も有ります。

L形の建物に片流れの屋根が規則正しくとても綺麗に仕上がりました。
梅雨の長雨や夏のゲリラ豪雨にも安心して工事を進める事が出来ます。
kimura
上棟
2025.5.26
5月吉日「green hill」は上棟の日を迎えました。
天気は曇り。 例年より早い梅雨入りしたとの事だったのですが、暑い季節の作業のことを考えますと ベストコンディションとなりました。

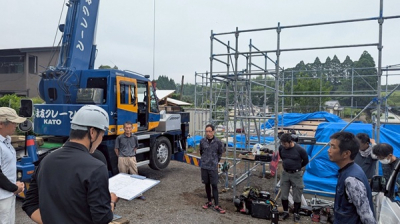

しっかりと朝礼をし、作業内容の確認を行います。 準備万端、建て方作業の始まりです!

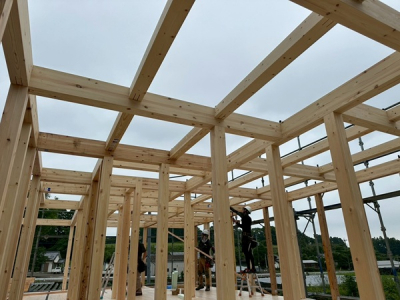

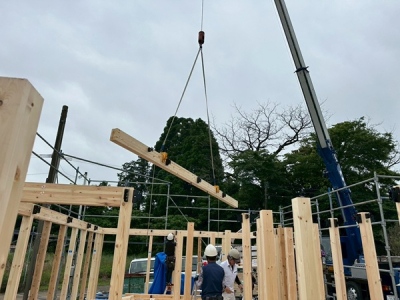

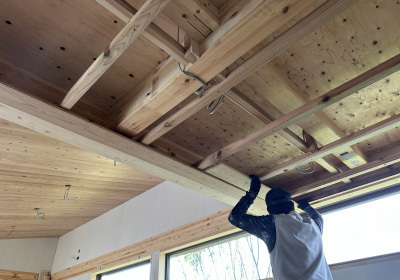

美しい構造体が姿を現します。
化粧材の多い木の家は、他のどの家の構造体より美しい。 この時点で惚れ惚れするお家となっています。
5月初旬に植えられたサツマイモ畑…「green hill」の名前の由来になった景色。
この畑が緑の葉で覆われ、収穫を迎える頃に完成を迎えます。
作業も大詰め、L型の大きく羽を広げた美しい屋根の仕上げ作業に取掛ります。
足場が取れて、美しい躯体が現れる日を思い描きながら、作業を終えるのでありました。

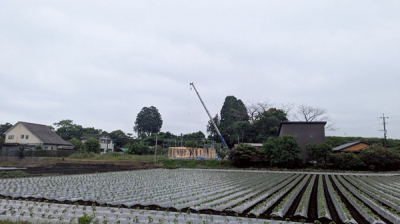

ブルーシートで家全体を覆い、本日の建て方作業の終了となりました。
U様、本日はおめでとうございます。
ご家族皆様から暖かいご支援、お気遣いいただき感謝しております。
日本一住みやすく、居心地の良い木の家を作り上げますので、これからもよろしくお願いします!
tezuka

天気は曇り。 例年より早い梅雨入りしたとの事だったのですが、暑い季節の作業のことを考えますと ベストコンディションとなりました。

しっかりと朝礼をし、作業内容の確認を行います。 準備万端、建て方作業の始まりです!

美しい構造体が姿を現します。
化粧材の多い木の家は、他のどの家の構造体より美しい。 この時点で惚れ惚れするお家となっています。

5月初旬に植えられたサツマイモ畑…「green hill」の名前の由来になった景色。
この畑が緑の葉で覆われ、収穫を迎える頃に完成を迎えます。

作業も大詰め、L型の大きく羽を広げた美しい屋根の仕上げ作業に取掛ります。
足場が取れて、美しい躯体が現れる日を思い描きながら、作業を終えるのでありました。

ブルーシートで家全体を覆い、本日の建て方作業の終了となりました。
U様、本日はおめでとうございます。
ご家族皆様から暖かいご支援、お気遣いいただき感謝しております。
日本一住みやすく、居心地の良い木の家を作り上げますので、これからもよろしくお願いします!
tezuka
2025.5.22
基礎工事が完了した『Green Hill』では 棟上げの準備『土台敷き』を実施しました。

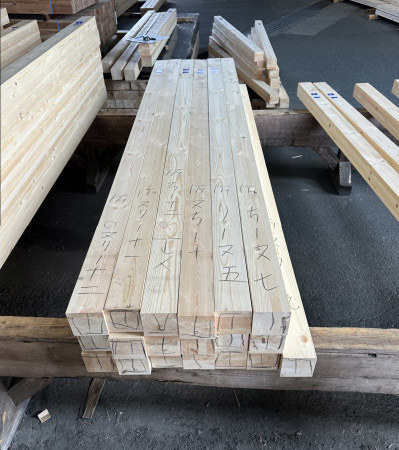

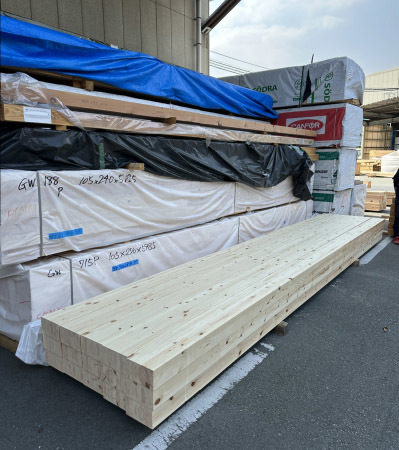

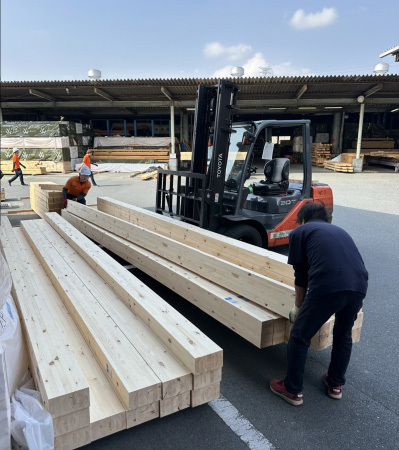

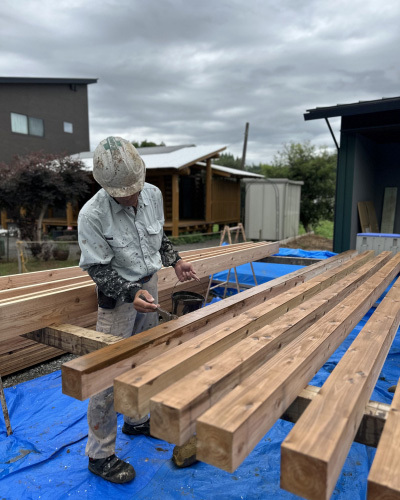

番付と加工を終えた木材がプレカット工場から到着。
梱包を開けると木の香りが現場に広がります。

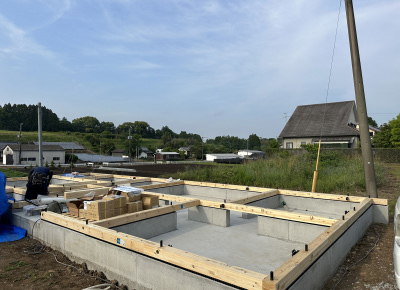

まずは4寸角の土台を基礎の上に並べて固定。
基礎と家を繋ぐ重要な部分ですので専用の金物を使って確実に緊結します。

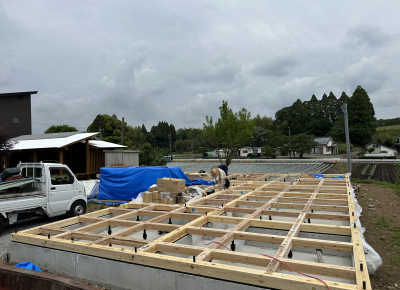

土台と大引が碁盤の目状に組みあがりました。

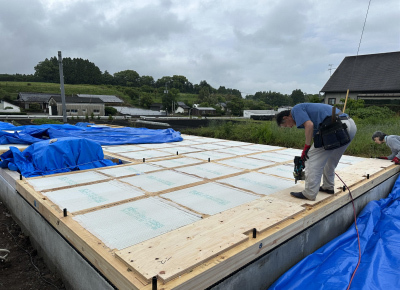

続いては床の断熱材を敷き詰め、その上に構造用合板を並べていきます。
合板の固定が終わると養生を行い、本日の作業は終了。

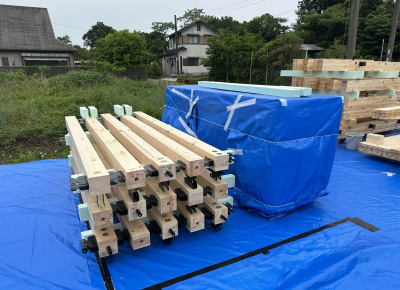

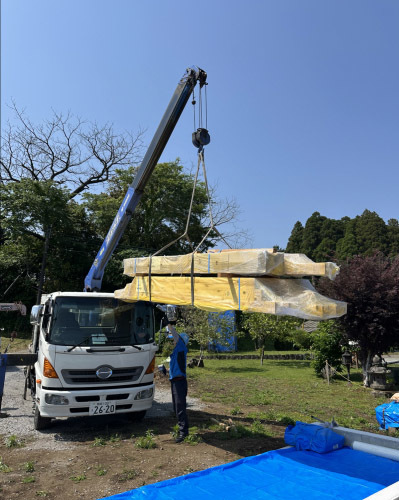

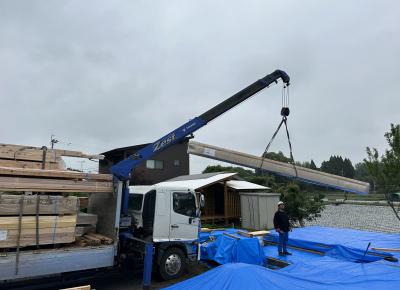

後日、残りの構造材が現場に搬入されました。
今度は柱や梁を接合・固定する為の金物を取り付けていきます。
フォレストでは化粧材が多い為、1本1本丁寧に取り扱います。
取付が終わった構造材は綺麗に並べ直すと分厚いシートで養生。
棟上げ当日まで厳重に保管です。

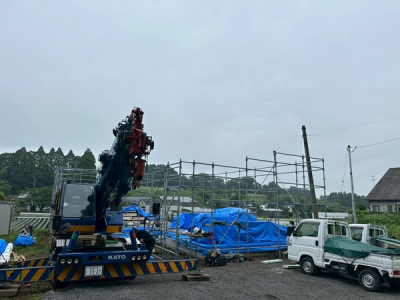

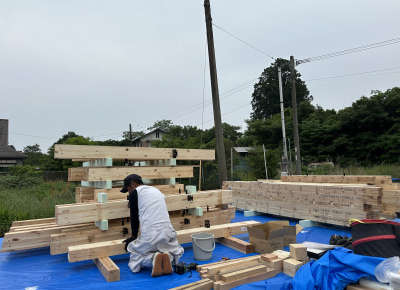

棟上げ前日には足場の組み立てを行いました。
梅雨真っ只中での土台敷きでしたが、無事に準備が完了。
『Green Hill』いよいよ棟上げです。
kimura

番付と加工を終えた木材がプレカット工場から到着。
梱包を開けると木の香りが現場に広がります。

まずは4寸角の土台を基礎の上に並べて固定。
基礎と家を繋ぐ重要な部分ですので専用の金物を使って確実に緊結します。

土台と大引が碁盤の目状に組みあがりました。
続いては床の断熱材を敷き詰め、その上に構造用合板を並べていきます。

合板の固定が終わると養生を行い、本日の作業は終了。
後日、残りの構造材が現場に搬入されました。

今度は柱や梁を接合・固定する為の金物を取り付けていきます。
フォレストでは化粧材が多い為、1本1本丁寧に取り扱います。

取付が終わった構造材は綺麗に並べ直すと分厚いシートで養生。
棟上げ当日まで厳重に保管です。

棟上げ前日には足場の組み立てを行いました。
梅雨真っ只中での土台敷きでしたが、無事に準備が完了。

『Green Hill』いよいよ棟上げです。
kimura
2025.5.1
基礎工事が進む『Green Hill』。
建物の上棟へ向けて『番付』を実施しました。

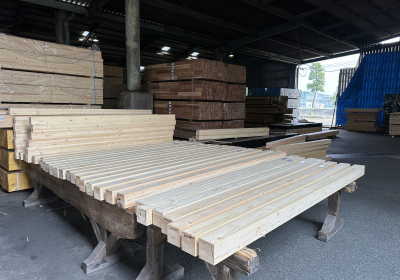

沢山の木材が集まるプレカット工場に到着。
『番付』とは数ある木材の中から化粧面(壁の中に隠れず表に見えてくる材料) を選定していくフォレスト独自のイベントです。
先ずは柱からスタート。
柱の山をバラシて並べると1本1本の品質や表情を読み取ります。
玄関を入ると1番に見える柱、リビングでソファに座ると並んで見える柱…
事前にイメージしている物が見つかると印を付け、化粧柱を全て選定していきます。
今回出会えた『運命』とも言える木材達。
全力で向き合い見極める為、愛着が沸きます。
続いては梁や桁の番付へ。
リビングにかかるメインともいえる6mの材料。
滅茶苦茶重たいですが慎重に材木を転がしていき、良い材料に出会えました。
番付が完了した木材はこの後、加工と磨きを行い 丁寧に梱包されると建築現場へと旅立ちます。
kimura
建物の上棟へ向けて『番付』を実施しました。

沢山の木材が集まるプレカット工場に到着。
『番付』とは数ある木材の中から化粧面(壁の中に隠れず表に見えてくる材料) を選定していくフォレスト独自のイベントです。
先ずは柱からスタート。

柱の山をバラシて並べると1本1本の品質や表情を読み取ります。
玄関を入ると1番に見える柱、リビングでソファに座ると並んで見える柱…
事前にイメージしている物が見つかると印を付け、化粧柱を全て選定していきます。

今回出会えた『運命』とも言える木材達。
全力で向き合い見極める為、愛着が沸きます。
続いては梁や桁の番付へ。

リビングにかかるメインともいえる6mの材料。
滅茶苦茶重たいですが慎重に材木を転がしていき、良い材料に出会えました。

番付が完了した木材はこの後、加工と磨きを行い 丁寧に梱包されると建築現場へと旅立ちます。
kimura
2025.4.25
地鎮祭を無事に終えた『Green Hill』では いよいよ建物の基礎工事が始まりました。

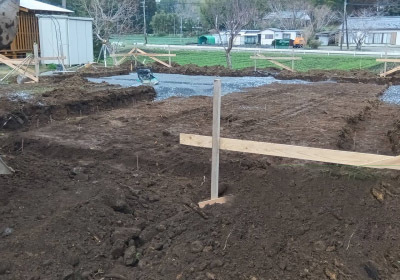

先ずは建物の形状に沿って決まった深さまで掘削を行います。
掘削が終わると砕石を敷き詰めしっかりと転圧。

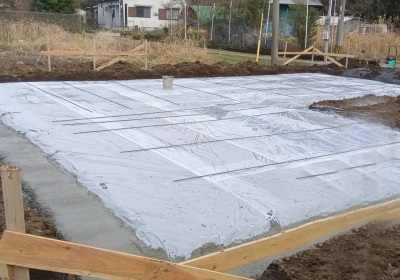

転圧作業が終わると基礎防湿シートで綺麗に隙間なく地面をラッピングする事で 地面からの湿気やシロアリの進入を防ぎます。
外周部に捨てコンクリートを打設し配筋作業へ。

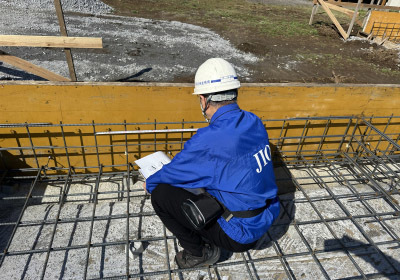

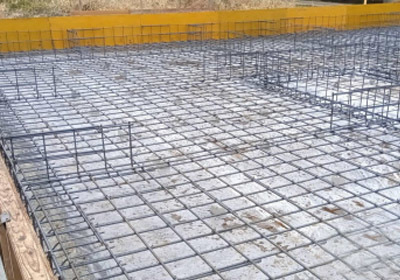

配筋が完了するとコンクリート打設前に 第三者機関による配筋検査を実施します。
設計図通りに配筋されているか、施工方法に問題は無いかなど 細かくチェックして頂きます。
基礎のコンクリートは長い年月の間、建物を支える大事な部分ですので 特に細かく確認を行います。

無事に『適合』判定を頂きましたので 2回に分けコンクリートを打設します。
打設しながら振動を加えて余計な空気を取り除きます。
天候にも恵まれ安心して施工する事が出来ました。
養生期間を経て型枠を解体。

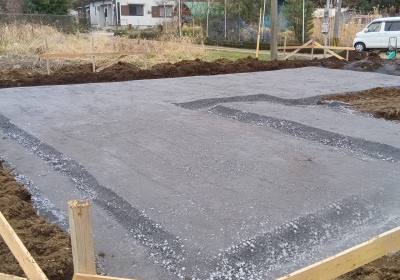

強固な基礎が無事に完成しました。
kimura

先ずは建物の形状に沿って決まった深さまで掘削を行います。
掘削が終わると砕石を敷き詰めしっかりと転圧。

転圧作業が終わると基礎防湿シートで綺麗に隙間なく地面をラッピングする事で 地面からの湿気やシロアリの進入を防ぎます。

外周部に捨てコンクリートを打設し配筋作業へ。
配筋が完了するとコンクリート打設前に 第三者機関による配筋検査を実施します。

設計図通りに配筋されているか、施工方法に問題は無いかなど 細かくチェックして頂きます。

基礎のコンクリートは長い年月の間、建物を支える大事な部分ですので 特に細かく確認を行います。

無事に『適合』判定を頂きましたので 2回に分けコンクリートを打設します。

打設しながら振動を加えて余計な空気を取り除きます。
天候にも恵まれ安心して施工する事が出来ました。

養生期間を経て型枠を解体。
強固な基礎が無事に完成しました。
kimura
2025.4.18
西都市の緑が美しく広がる丘にて 「green hill」の地鎮祭が行われました。
清々しい青い空が広がり神主様の祝詞も天高く届いていることでしょう。
緑の大地にしっかりと届けることが出来ました。
神様に、この地へ家を建てるご報告と共に、工事の安全をお祈りします。
最後に敷地を清め、地鎮祭を無事に終えることが出来ました。
U様、本日はおめでとうございます。
ご家族より受け継ぐこの美しい土地に負けないくらい 美しいお家を造っていきますね!
基礎工事を待つ「green hill」です。

清々しい青い空が広がり神主様の祝詞も天高く届いていることでしょう。
緑の大地にしっかりと届けることが出来ました。

神様に、この地へ家を建てるご報告と共に、工事の安全をお祈りします。

最後に敷地を清め、地鎮祭を無事に終えることが出来ました。
U様、本日はおめでとうございます。
ご家族より受け継ぐこの美しい土地に負けないくらい 美しいお家を造っていきますね!
基礎工事を待つ「green hill」です。
