宮崎市

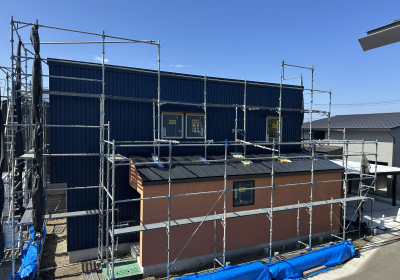

2025完成予定

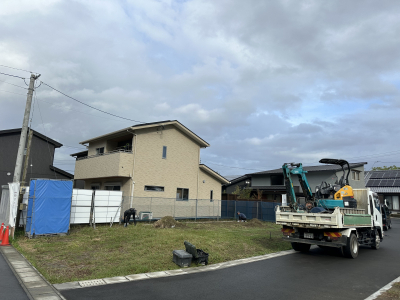

2025.2.17
無事に棟上げが完了した『Sky Living』
Forestの家が新たに1棟誕生しました。

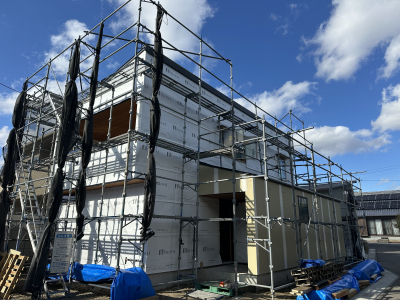

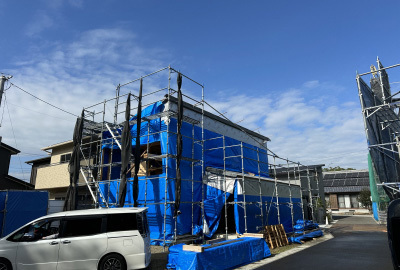

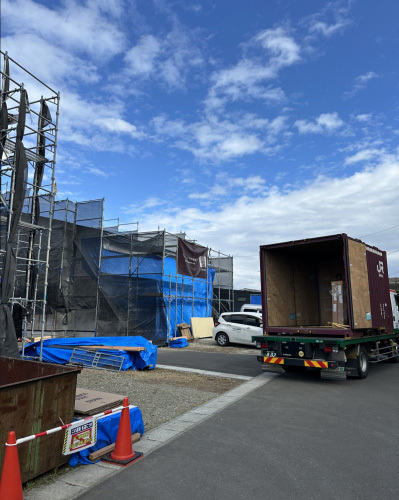

まだ骨組み状態の建物を雨から守る為 ブルーシートでラッピングしております。

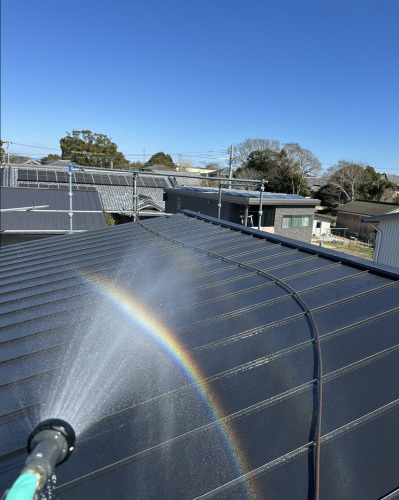

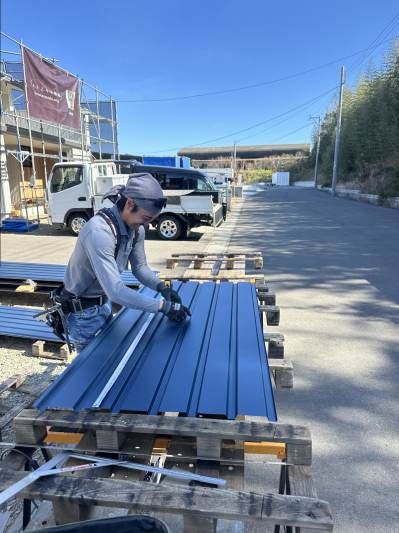

早速、屋根葺きを行いました。

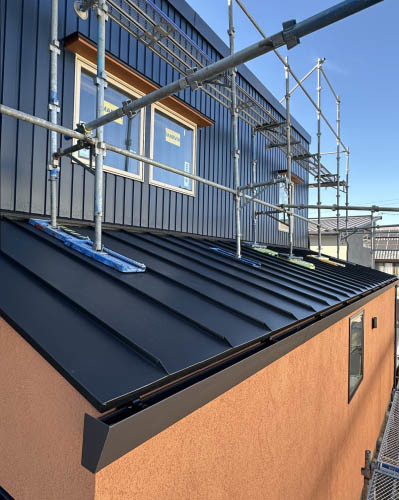

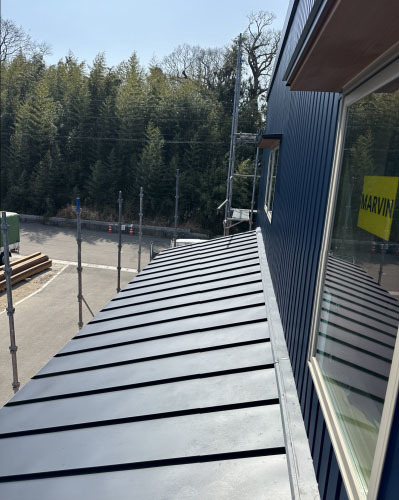

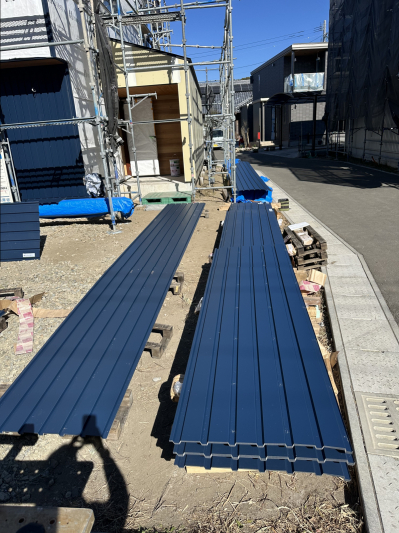

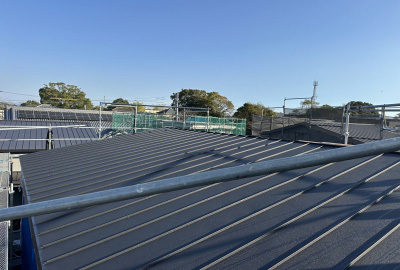

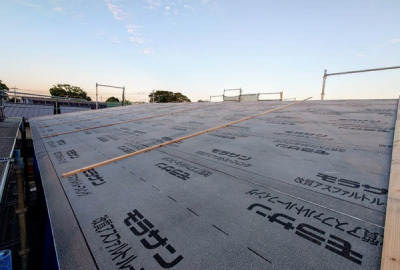

今回はガルバリウム鋼板屋根の立平葺きを採用。
見た目の良さや耐久性は勿論、瓦屋根などに比べて 建物を軽くする事が出来ます。

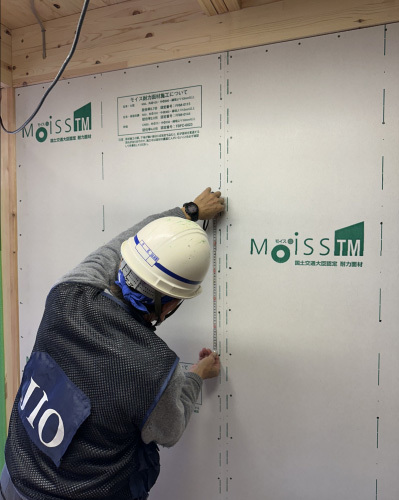

外回りには下から外部モイスを施工していきます。
建物外周に張る事でモノコック構造となり耐震性を大幅に向上。 段々と建物らしさが出てきました。

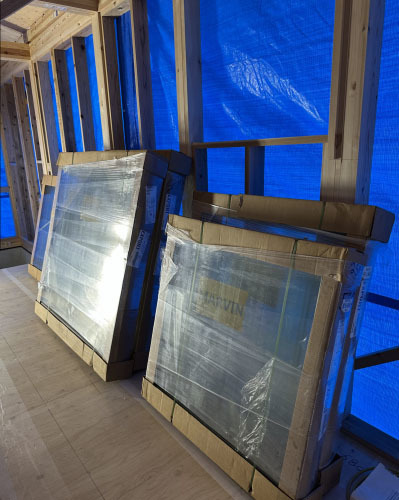

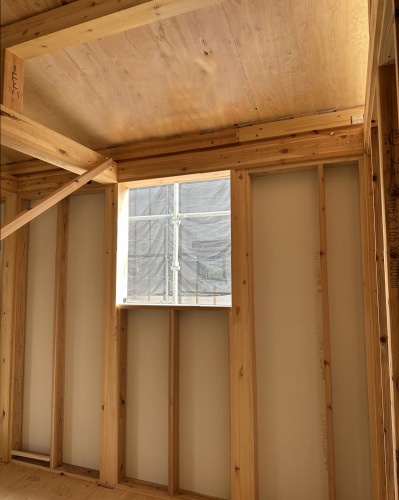

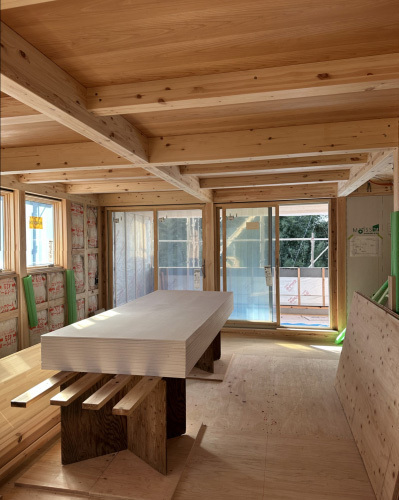

窓が付く予定の開口部分。
建物が上棟して初めて見られる景色がとても楽しみだったりします。

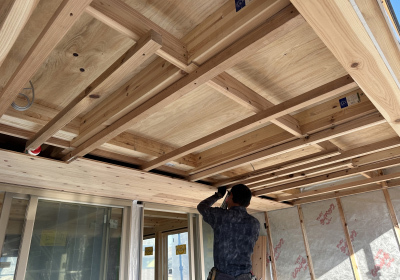

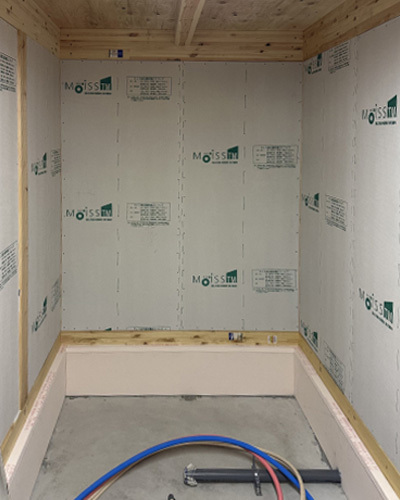

お風呂周りでは断熱材とモイスをグルっと囲みました。
防音対策と冷気の遮断もバッチリです。

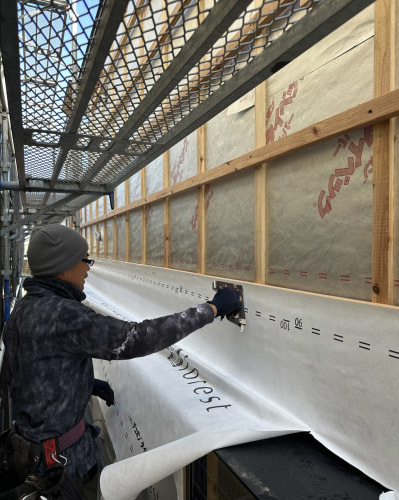

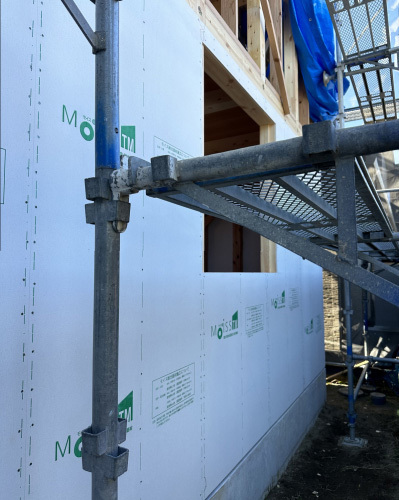

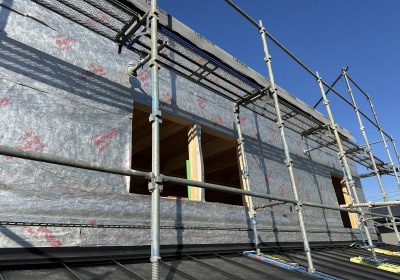

外部モイスが張り終わると1枚目の透湿防水シートを張りました。

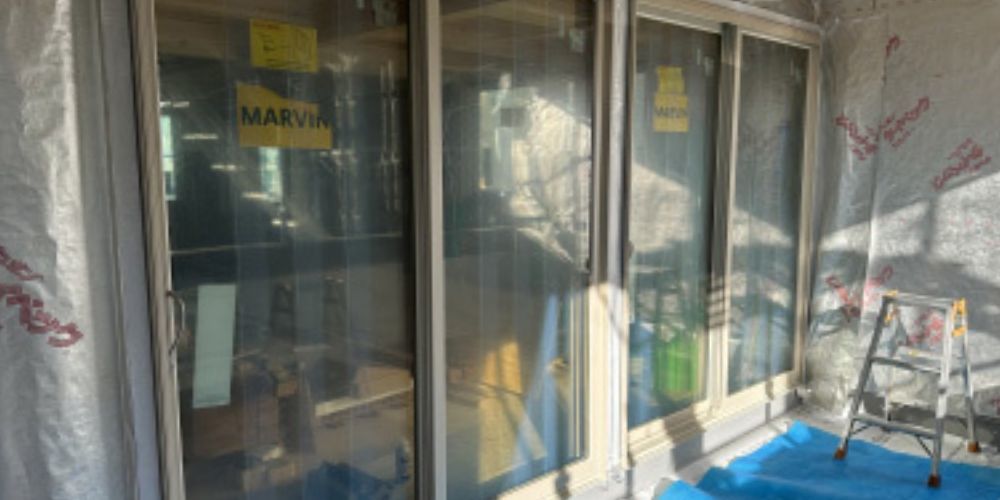

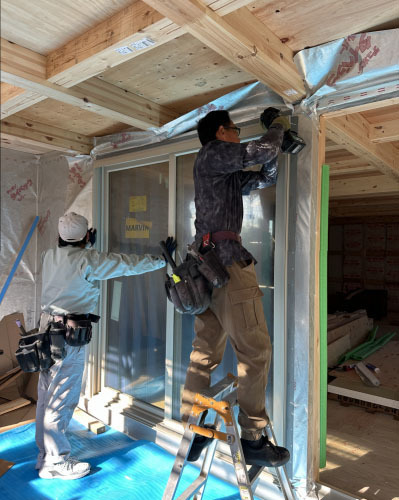

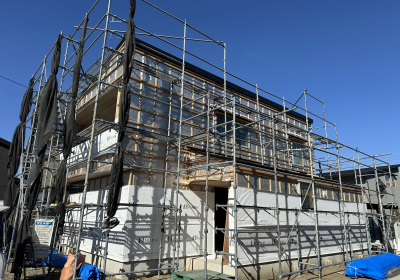

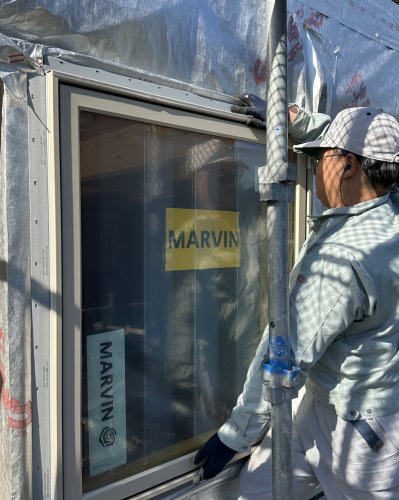

今後はサッシ取付や外壁下地など外部工事を中心に進めていきます。
kimura
Forestの家が新たに1棟誕生しました。

まだ骨組み状態の建物を雨から守る為 ブルーシートでラッピングしております。

早速、屋根葺きを行いました。
今回はガルバリウム鋼板屋根の立平葺きを採用。
見た目の良さや耐久性は勿論、瓦屋根などに比べて 建物を軽くする事が出来ます。

外回りには下から外部モイスを施工していきます。
建物外周に張る事でモノコック構造となり耐震性を大幅に向上。 段々と建物らしさが出てきました。

窓が付く予定の開口部分。
建物が上棟して初めて見られる景色がとても楽しみだったりします。

お風呂周りでは断熱材とモイスをグルっと囲みました。
防音対策と冷気の遮断もバッチリです。

外部モイスが張り終わると1枚目の透湿防水シートを張りました。
今後はサッシ取付や外壁下地など外部工事を中心に進めていきます。
kimura
2024.12.20
「Sky Living」は上棟の日をむかえました。
工程や安全の確認を行うために、朝礼から始まります。
「Sky Living」は 名前のとおり、2階にリビングを配したお家。
立ち上がる前には入念な打ち合わせが必要になります。

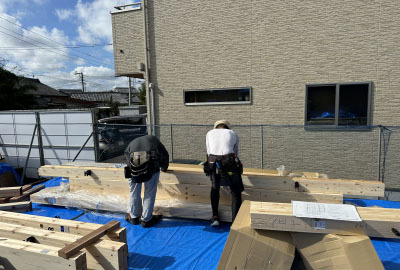

現場監督K氏の合図で現場がスタート!

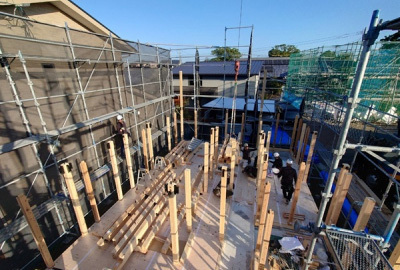

順調に柱や梁・桁が組み立てられていきます。
さすがは「Sky Living」、高く高くどんどん上へ登っていきます。
クレーンのアームが青い空に映えて美しい作業風景です。
空中戦も順調に進んでいます。
何の問題もなく、屋根じまいの工程。
やはり何度も打合せをした成果でしょうか。
作業を行う大工さん達、気持ち良く手が進んでいるようでした!

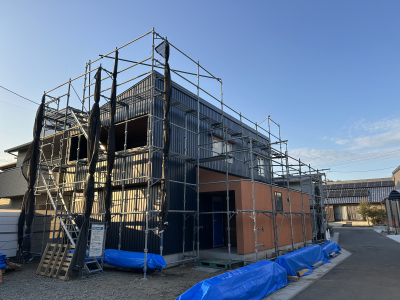

日が西の空に傾きかけた頃「Sky Living」の作業が終わりました。
大空を舞台にした空中戦は、見事にK監督の勝利。
無事に何の問題もなく作業を終えることが出来ました。完勝です!
今度は美しい宮崎の緑の大地に映える「Sky Living」となるよう 地上での戦いが始まります。
工程や安全の確認を行うために、朝礼から始まります。

「Sky Living」は 名前のとおり、2階にリビングを配したお家。
立ち上がる前には入念な打ち合わせが必要になります。

現場監督K氏の合図で現場がスタート!
順調に柱や梁・桁が組み立てられていきます。

さすがは「Sky Living」、高く高くどんどん上へ登っていきます。
クレーンのアームが青い空に映えて美しい作業風景です。

空中戦も順調に進んでいます。
何の問題もなく、屋根じまいの工程。
やはり何度も打合せをした成果でしょうか。
作業を行う大工さん達、気持ち良く手が進んでいるようでした!

日が西の空に傾きかけた頃「Sky Living」の作業が終わりました。
大空を舞台にした空中戦は、見事にK監督の勝利。
無事に何の問題もなく作業を終えることが出来ました。完勝です!
今度は美しい宮崎の緑の大地に映える「Sky Living」となるよう 地上での戦いが始まります。
2024.12.10
上棟までのカウントダウンが始まった『Sky Living』

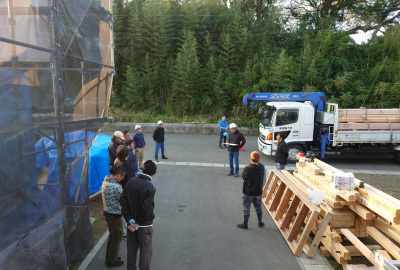

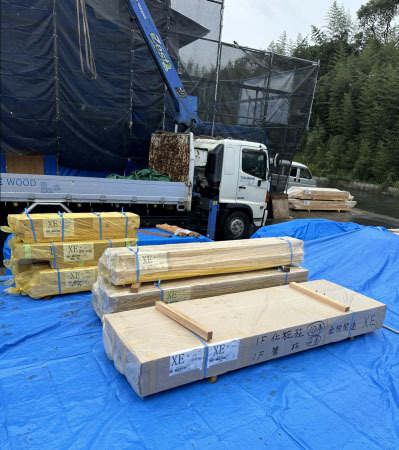

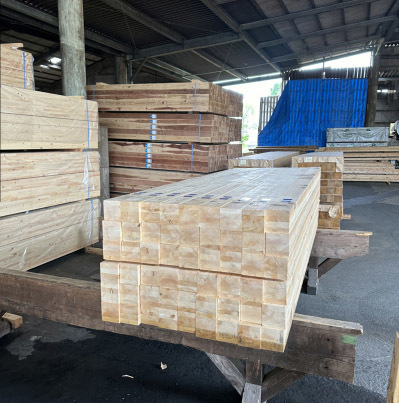

加工と仕上げの済んだ構造材が現地に到着しました。

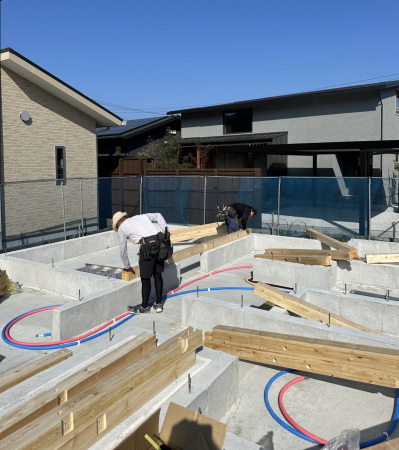

先ずは基礎に沿って土台を並べていきます。
基礎と土台は専用の金物でしっかりと固定する事が大切です。

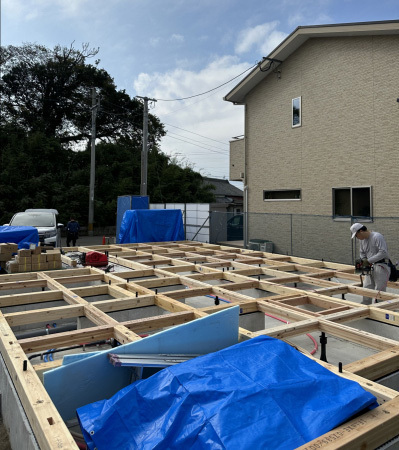

土台が碁盤の目状に敷き終わると断熱材入れの工程へ。
サイズがマス毎に異なる為、一つずつ隙間が出来ない様に加工します。
断熱材の上には構造用合板を敷き詰めて剛性を高めたら 雨や湿気対策として専用のシートで保護。

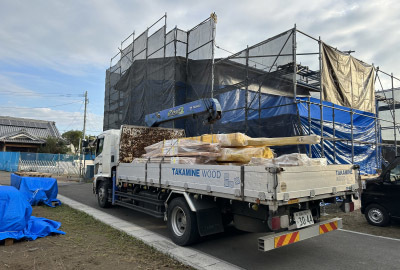

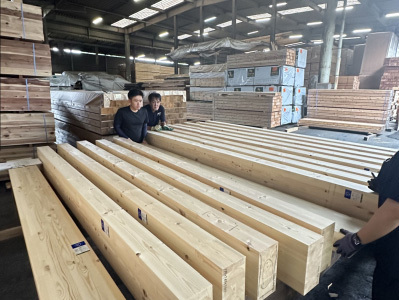

後日、続々と構造材が現地に運び込まれます。
化粧材となる柱などは番付以来の再会です。
柱や梁の金物取り付けへ。
現地には木ならではの良い香りが広がります。

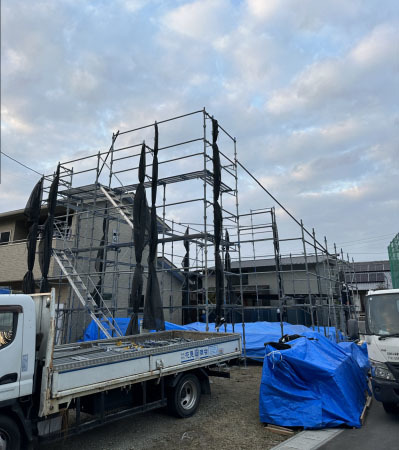

取付と加工が終わると分厚いブルーシートで養生をして上棟に備えます。

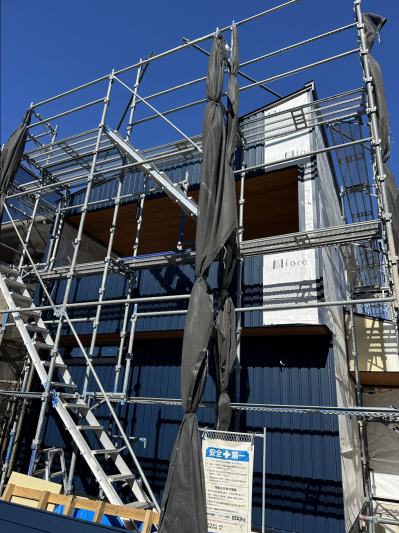

前日には足場架設も完了し、いよいよ上棟です。
kimura
加工と仕上げの済んだ構造材が現地に到着しました。

先ずは基礎に沿って土台を並べていきます。

基礎と土台は専用の金物でしっかりと固定する事が大切です。

土台が碁盤の目状に敷き終わると断熱材入れの工程へ。
サイズがマス毎に異なる為、一つずつ隙間が出来ない様に加工します。

断熱材の上には構造用合板を敷き詰めて剛性を高めたら 雨や湿気対策として専用のシートで保護。

後日、続々と構造材が現地に運び込まれます。
化粧材となる柱などは番付以来の再会です。

柱や梁の金物取り付けへ。
現地には木ならではの良い香りが広がります。

取付と加工が終わると分厚いブルーシートで養生をして上棟に備えます。

前日には足場架設も完了し、いよいよ上棟です。
kimura
2024.11.19
上棟へと向け工事の進む『Sky Living』

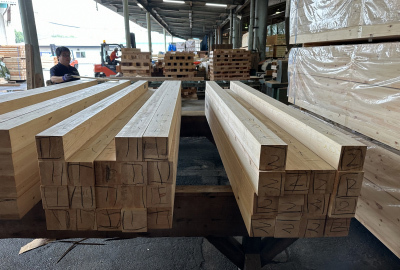

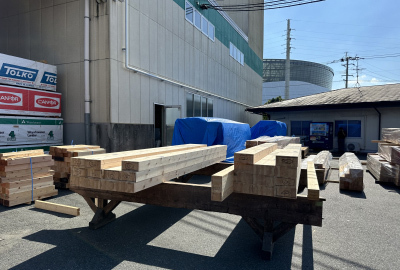

先日、木材の加工工場にて『番付』を行いました。
Forestでは建物が完成しても室内から梁や柱が表しになる『真壁工法』を採用しております。
生活の中で見えてくる部分の木材選定が『番付』です。

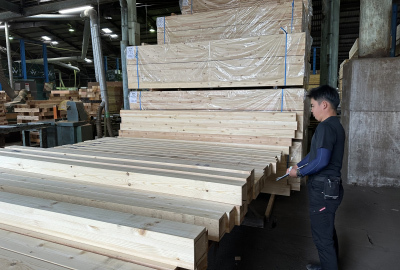

先ずは木材の山をばらし1本1本並べてコンディションの確認。
ここでは既に完成した建物をイメージしています。
何度も木材を回転させながら見せる方向や使用する部分などを細かく指定。
真剣な面持ちで『番付』は進みます。
柱だけではなく大きな梁や桁なども確認。
重労働では有りますが真剣に向き合う分、建物に対する愛着が沸きます。
番付を終え、印が付けられた木材達。
この後、加工と磨きを行い準備が整うと 大切に梱包し、現地へと運ばれていきます。
kimura
先日、木材の加工工場にて『番付』を行いました。

Forestでは建物が完成しても室内から梁や柱が表しになる『真壁工法』を採用しております。
生活の中で見えてくる部分の木材選定が『番付』です。

先ずは木材の山をばらし1本1本並べてコンディションの確認。
ここでは既に完成した建物をイメージしています。

何度も木材を回転させながら見せる方向や使用する部分などを細かく指定。
真剣な面持ちで『番付』は進みます。

柱だけではなく大きな梁や桁なども確認。
重労働では有りますが真剣に向き合う分、建物に対する愛着が沸きます。

番付を終え、印が付けられた木材達。
この後、加工と磨きを行い準備が整うと 大切に梱包し、現地へと運ばれていきます。
kimura
2024.11.10

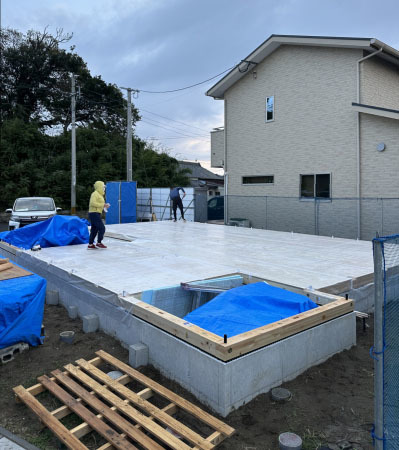

地盤調査の結果が良好だった『Sky Living』。
いよいよ基礎工事が始まりました。
今はまだ何もないフラットな土地。
建物を無事に完成させる為、改めて気を引き締めます。
重機を使って根切・鋤取を行った後は砕石を入れ十分に転圧します。
転圧後は透湿シートを敷き配筋作業へ。

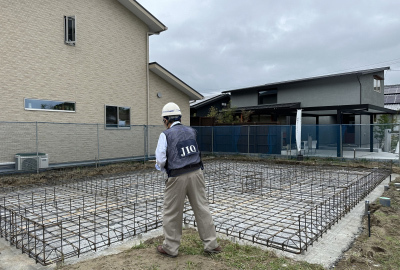

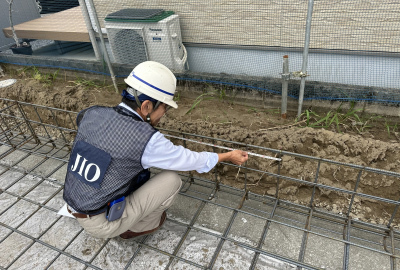

配筋が完了すると第三者機関による配筋検査を実施しました。
設計図通りに配筋されているか施工に問題が無いかなど 細かくチェックして頂きます。
無事に『適合』判定を頂きました。

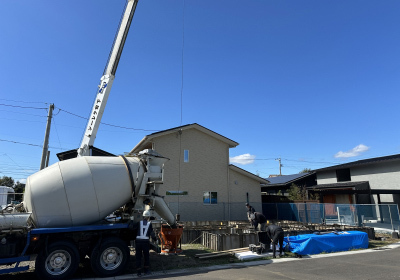

検査が終わると型枠を設置しコンクリートを2回に分けて打設します。
天候にも恵まれ無事に打設が完了しました。
養生期間を経て型枠の解体です。

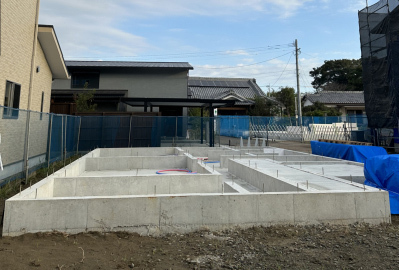

綺麗な基礎が完成しました。
この先、何十年と建物を下から支え続ける頼もしい存在です。
kimura
いよいよ基礎工事が始まりました。

今はまだ何もないフラットな土地。
建物を無事に完成させる為、改めて気を引き締めます。

重機を使って根切・鋤取を行った後は砕石を入れ十分に転圧します。
転圧後は透湿シートを敷き配筋作業へ。

配筋が完了すると第三者機関による配筋検査を実施しました。
設計図通りに配筋されているか施工に問題が無いかなど 細かくチェックして頂きます。

無事に『適合』判定を頂きました。
検査が終わると型枠を設置しコンクリートを2回に分けて打設します。

天候にも恵まれ無事に打設が完了しました。
養生期間を経て型枠の解体です。

綺麗な基礎が完成しました。
この先、何十年と建物を下から支え続ける頼もしい存在です。
kimura
2024.10.28
地鎮祭を終え、動き始めた「Sky Living」。

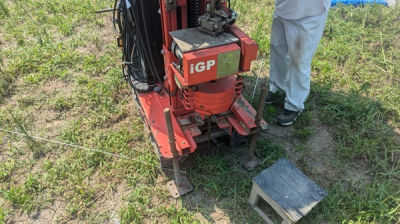

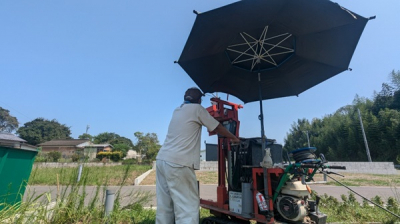

本日は地盤調査を行いました。

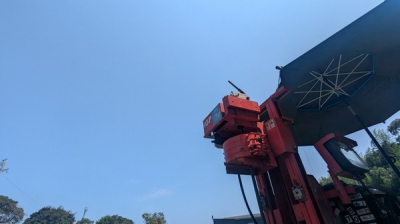

容赦なく照り付ける宮崎の太陽… 計測を行う機械も、「ウォン ウォン」と唸りを上げながら頑張ります。
良い結果が出ますように…地盤改良が出ませんように…
既存の建物が建っており、改良の出にくい所とはわかっていても 心の声は正直です。
結果、改良不要と計測結果が出まして、次工程へと進める「Sky Living」。
いよいよ基礎工事が始まります。
tezuka
本日は地盤調査を行いました。

容赦なく照り付ける宮崎の太陽… 計測を行う機械も、「ウォン ウォン」と唸りを上げながら頑張ります。

良い結果が出ますように…地盤改良が出ませんように…
既存の建物が建っており、改良の出にくい所とはわかっていても 心の声は正直です。

結果、改良不要と計測結果が出まして、次工程へと進める「Sky Living」。
いよいよ基礎工事が始まります。
tezuka
2024.10.24
「Sky Living」地鎮祭が執り行われました。
土地の神様へ、工事の無事を祈ると共に ご施主様の繁栄や無病息災を祈ります。
手を合わせ、目を瞑ると 改めて身も心も引き締まります。
土地の四方を清め、祝詞を詠うと まるであらゆる災いが雲散霧消していくような…
暑い日でしたが、清々しい風が舞う「Sky Living」でした。
この美しい宮崎の青い空の下、どんなお家が生まれ出るのか…
いよいよ着工に向けて始動する「Sky Living」です。

土地の神様へ、工事の無事を祈ると共に ご施主様の繁栄や無病息災を祈ります。
手を合わせ、目を瞑ると 改めて身も心も引き締まります。

土地の四方を清め、祝詞を詠うと まるであらゆる災いが雲散霧消していくような…
暑い日でしたが、清々しい風が舞う「Sky Living」でした。

この美しい宮崎の青い空の下、どんなお家が生まれ出るのか…
いよいよ着工に向けて始動する「Sky Living」です。
